Przygotowania do rewitalizacji linii kolejowej nr 190 na odcinku Bielsko-Biała Główna – Skoczów (wraz z ponowną elektryfikacją)

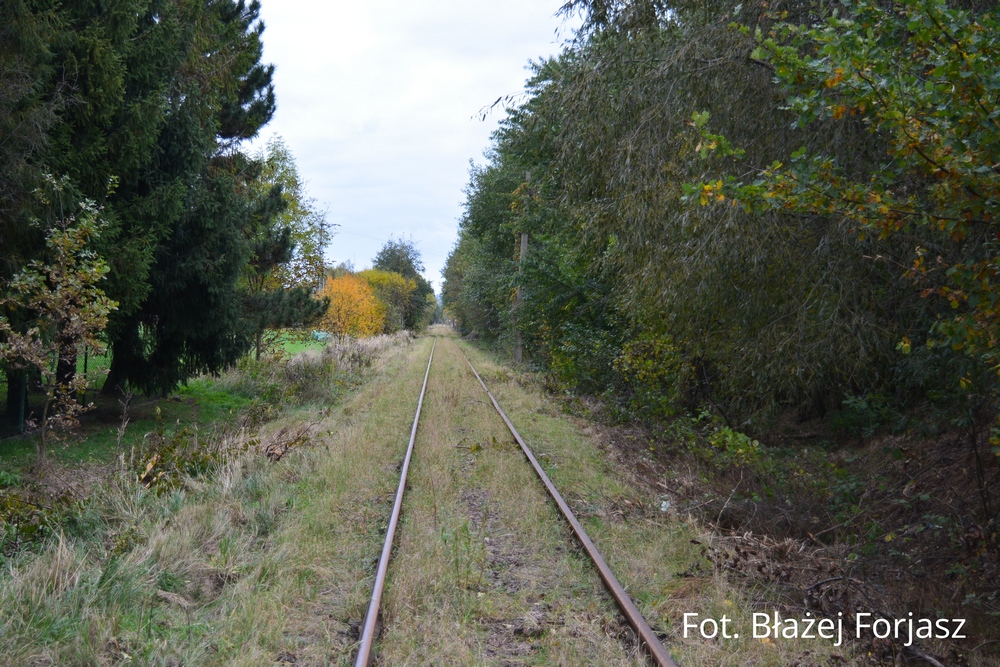

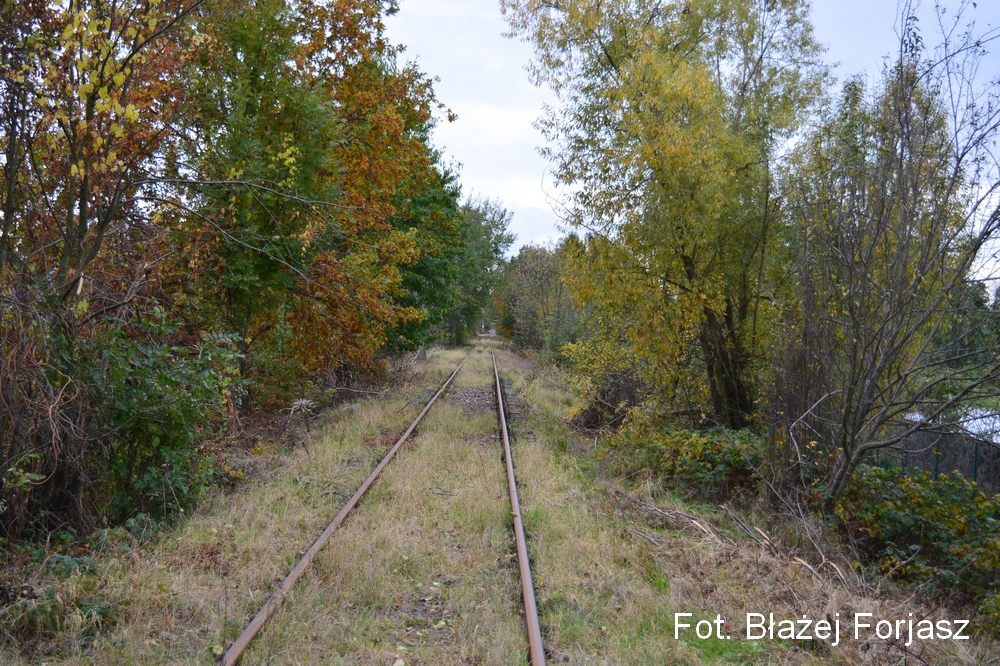

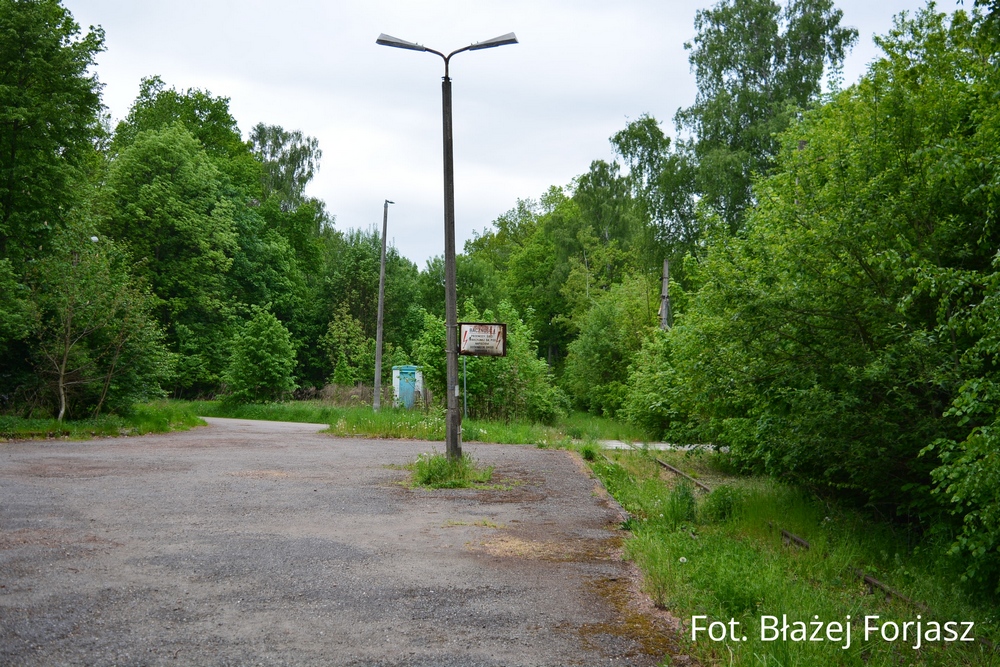

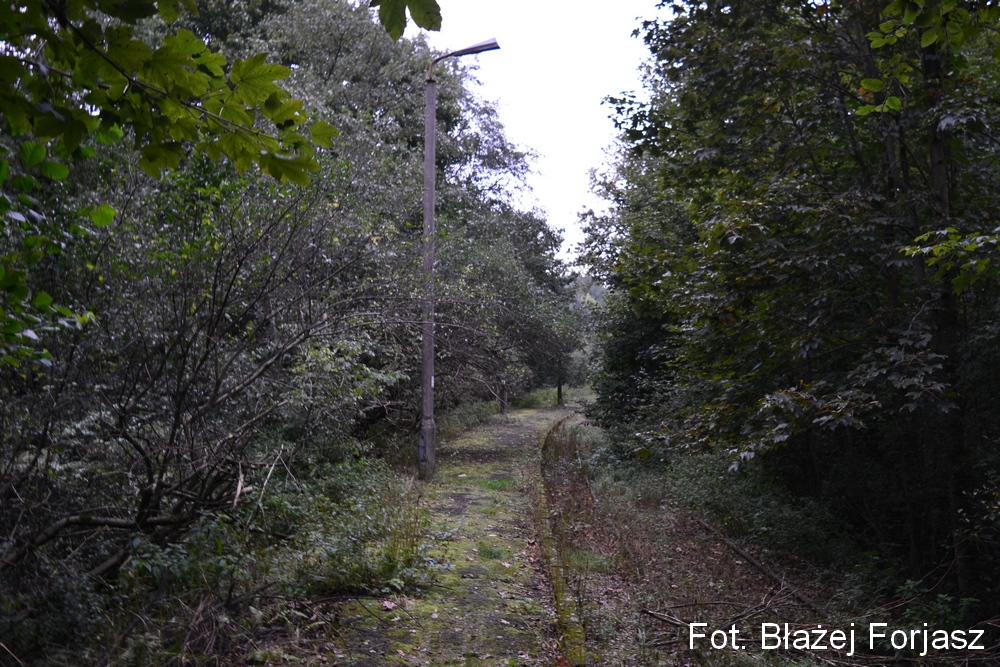

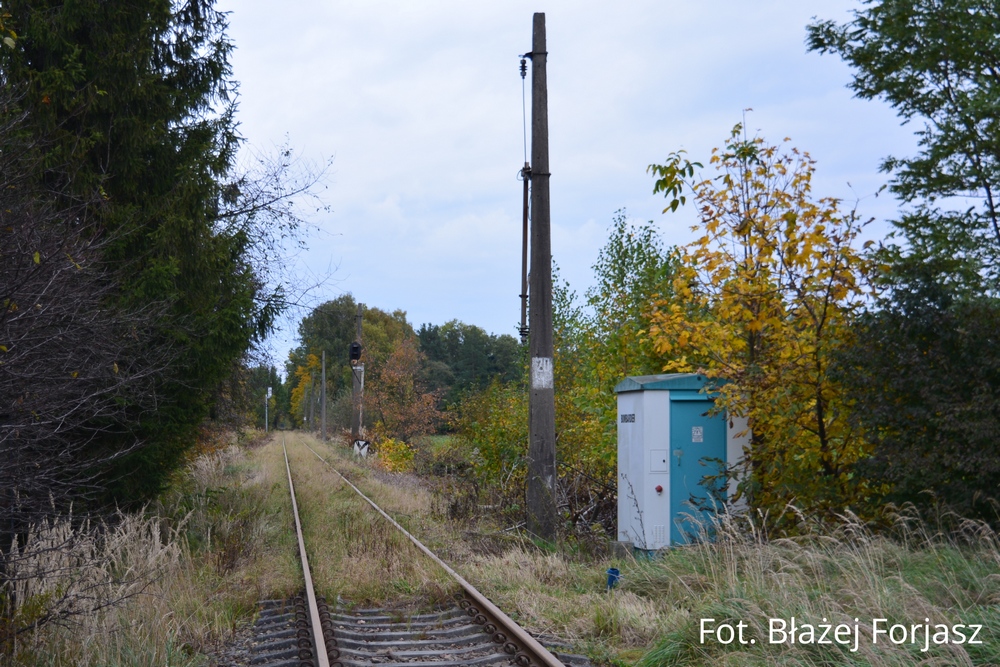

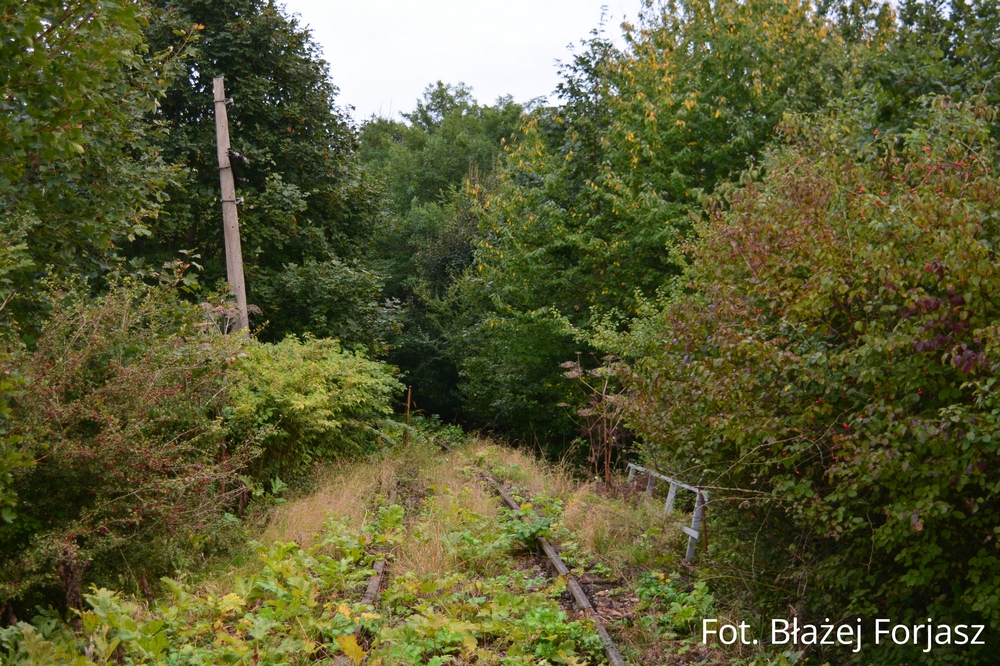

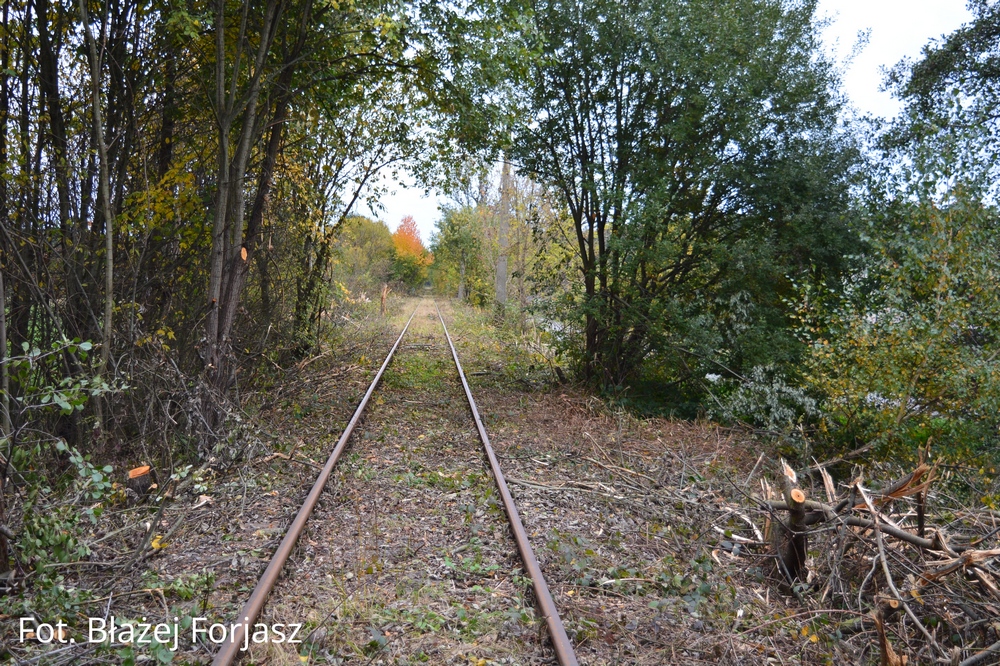

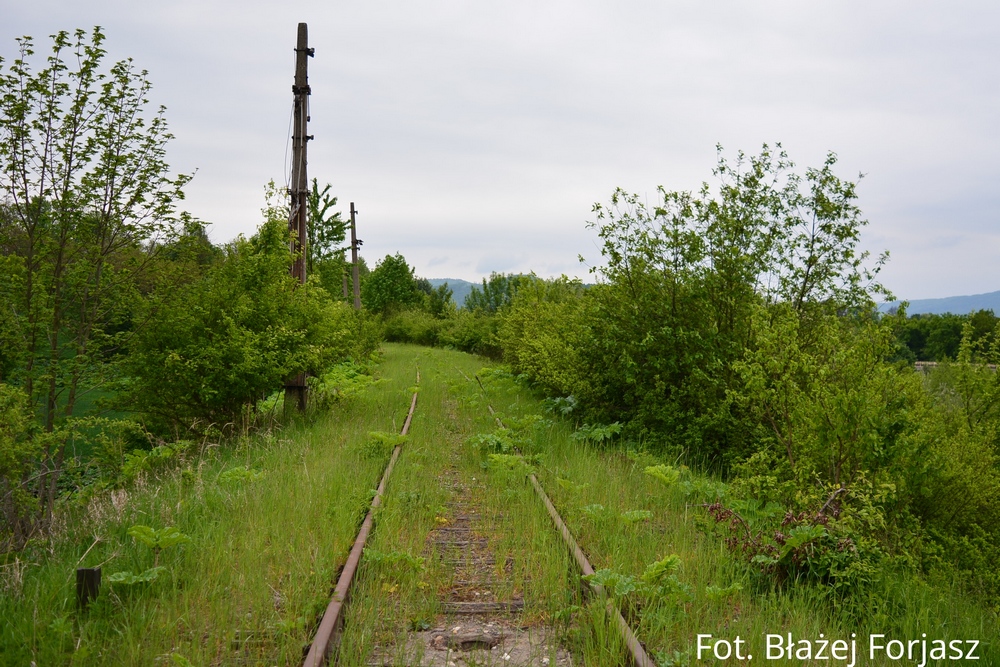

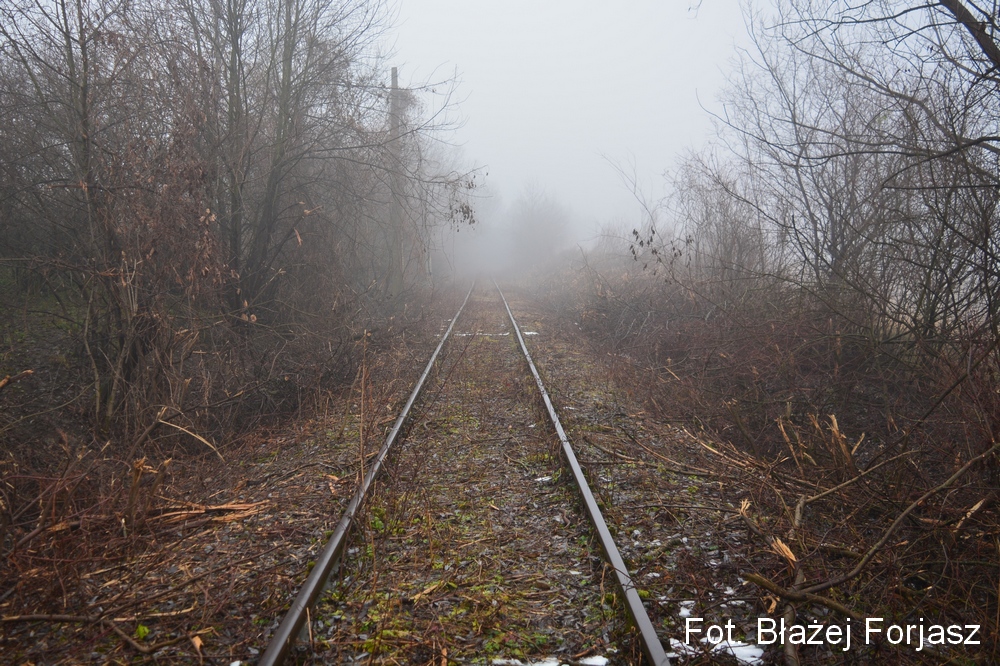

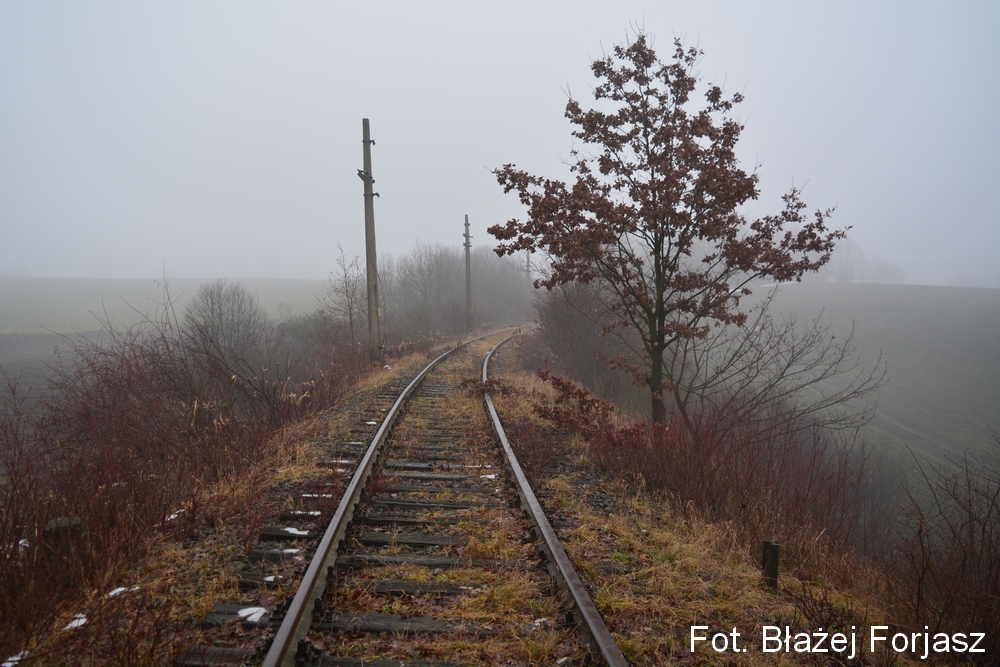

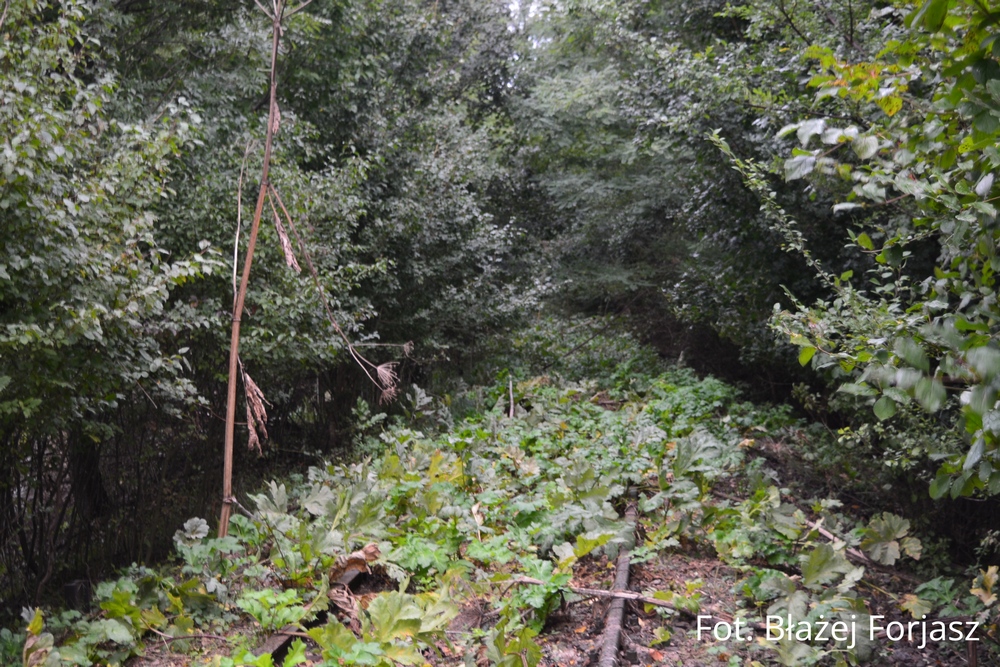

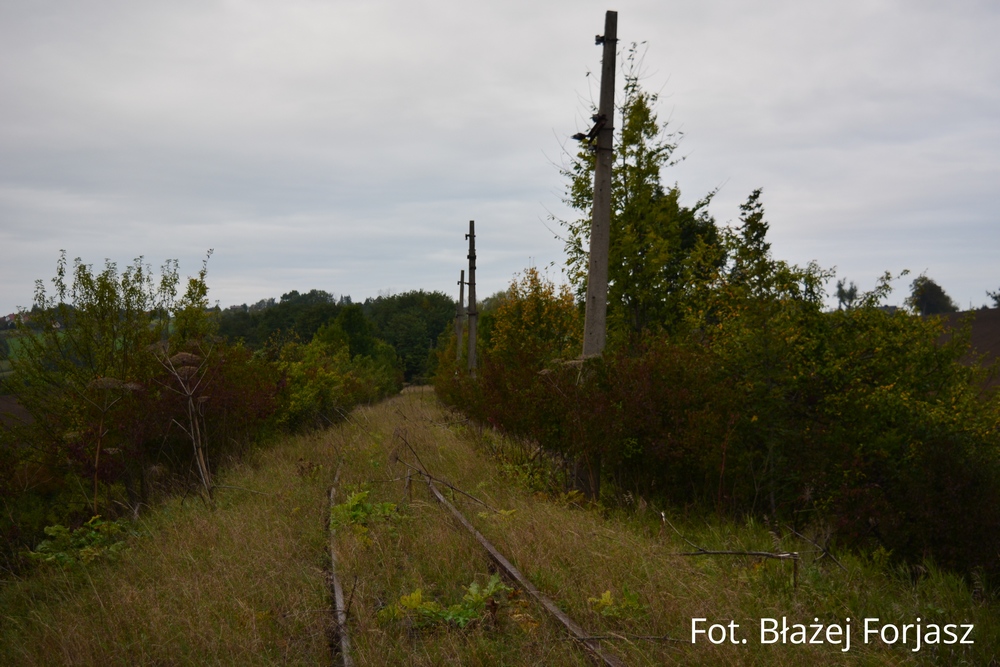

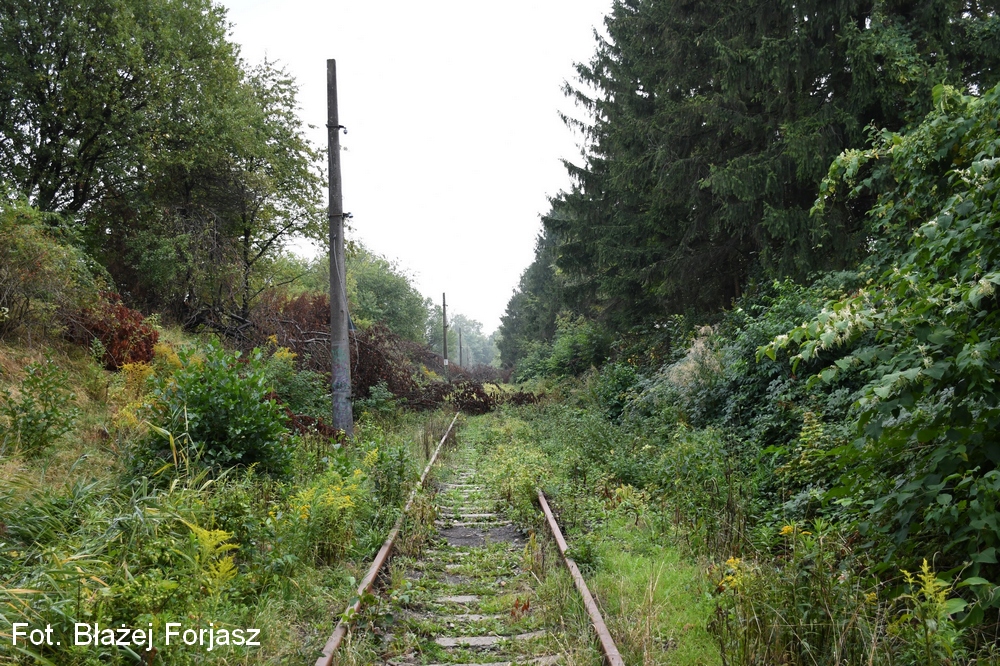

W cieniu opracowania projektu budowlanego rewitalizacji linii kolejowej nr 190 między Bielskiem-Białą a Skoczowem, pomimo nadal braku podjętej decyzji, co do jej kształtu, niepostrzeżenie we wrześniu 2025 roku ruszyły prace związane z jej odkrzaczeniem oraz wycinką drzew. Można zatem przyjąć ten miesiąc jako początek prac przygotowawczych do jej rewitalizacji wraz z odbudową sieci trakcyjnej!

Zapraszamy Czytelników do oglądnięcia poniższego fotoreportażu z prac przygotowawczych prowadzonych oraz w całości sfinansowanych przez PKP Polskie Linie Kolejowe S.A.

Rok 2025

Styczeń - marzec 2026

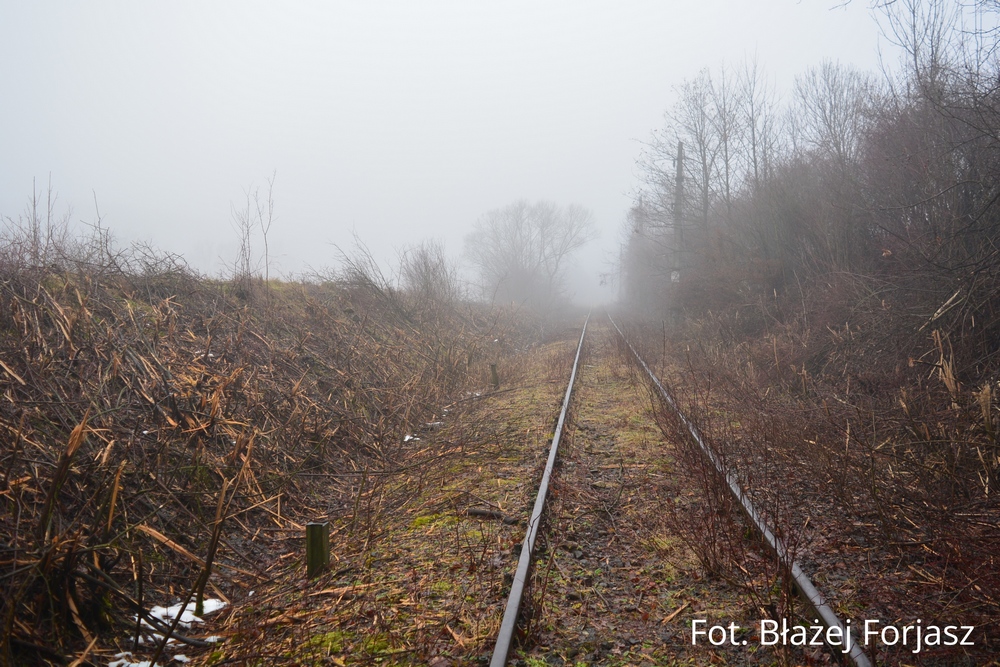

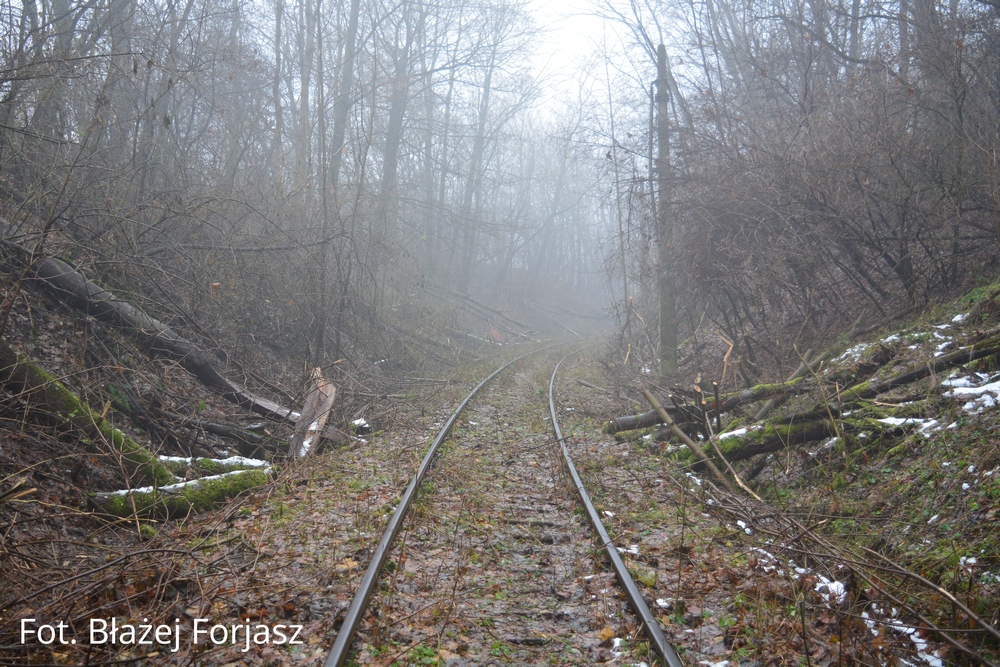

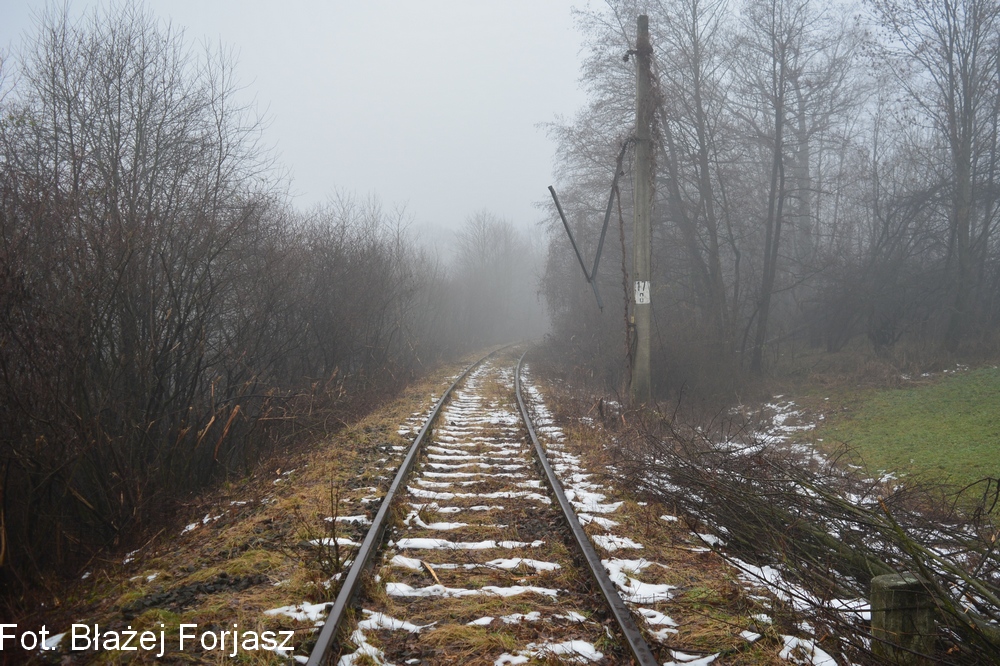

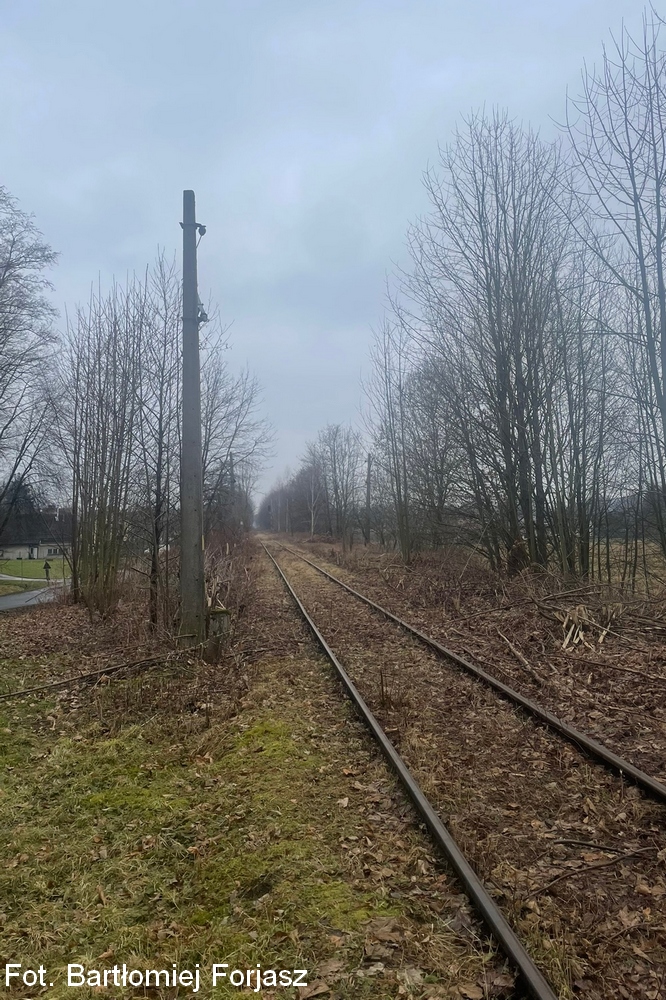

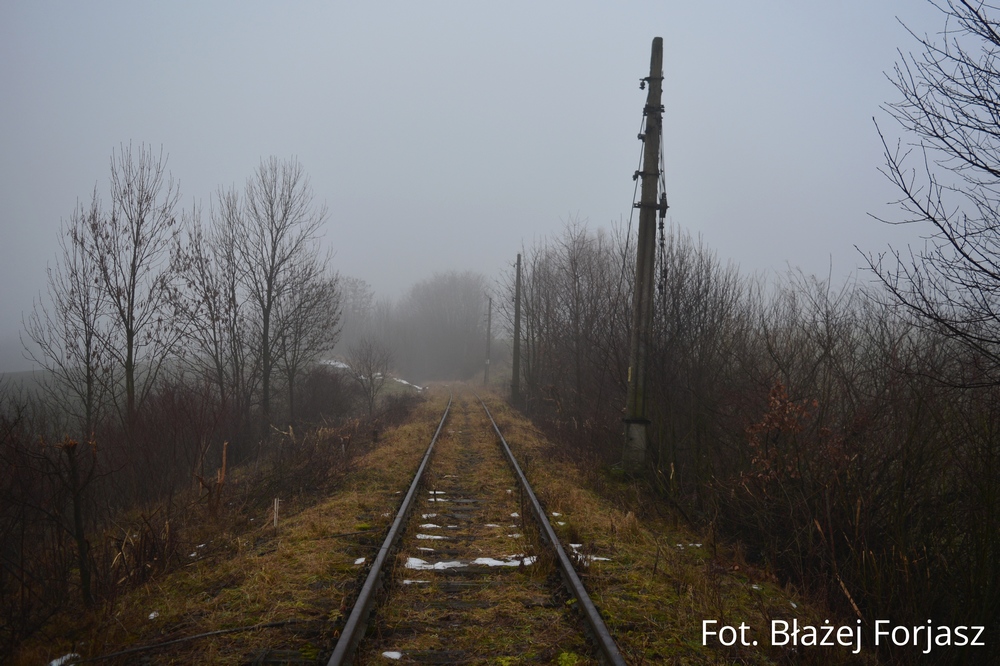

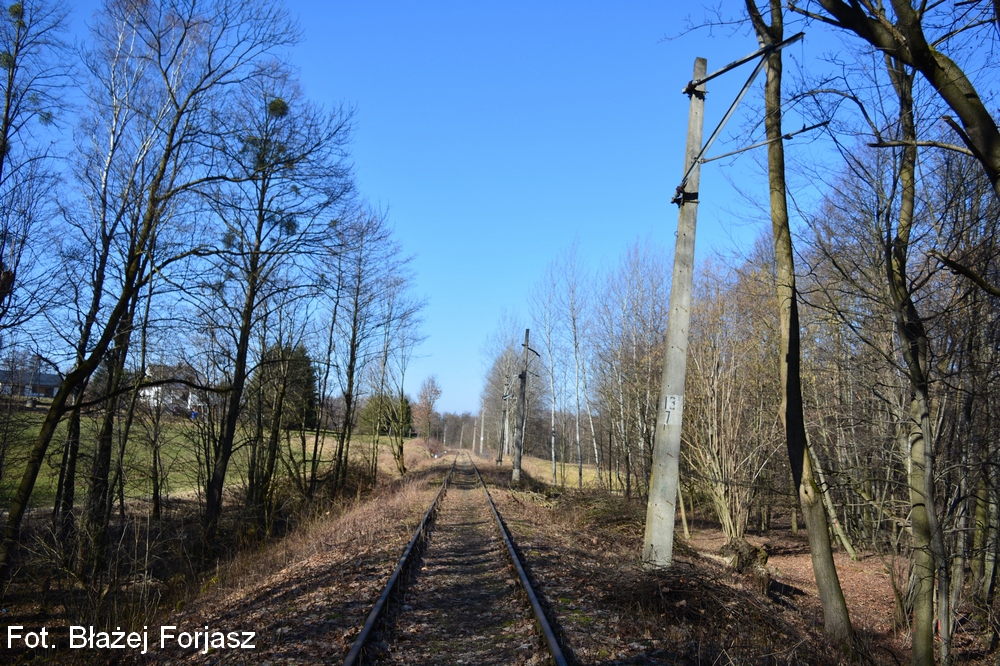

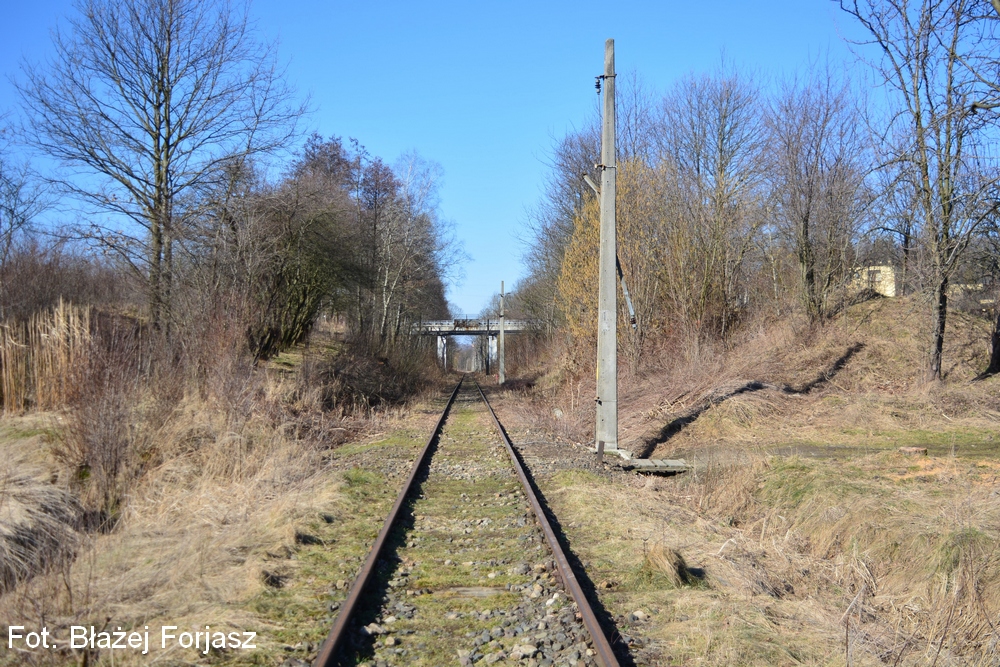

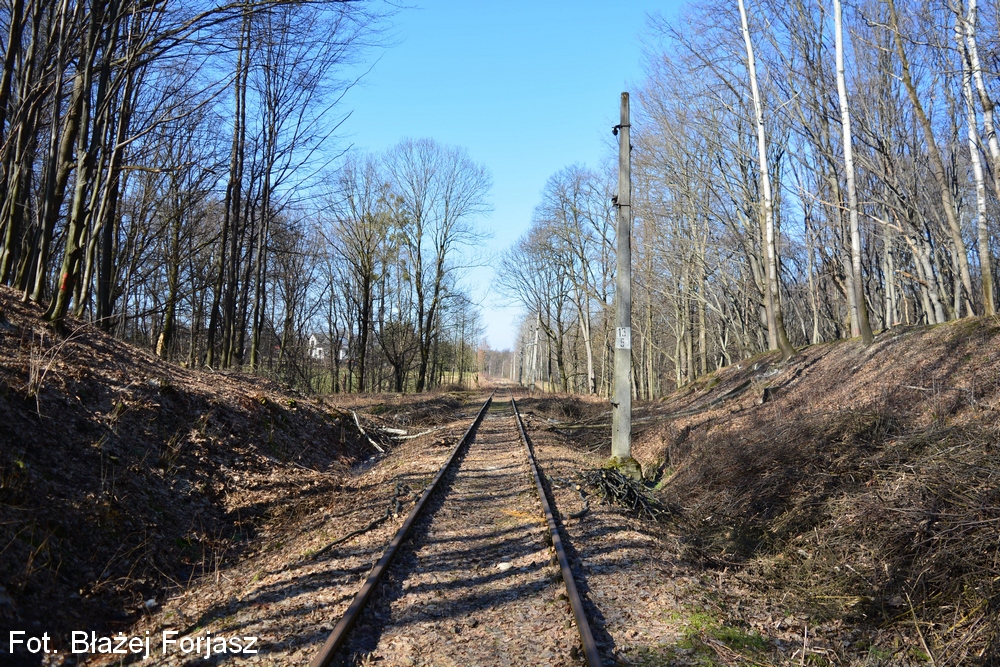

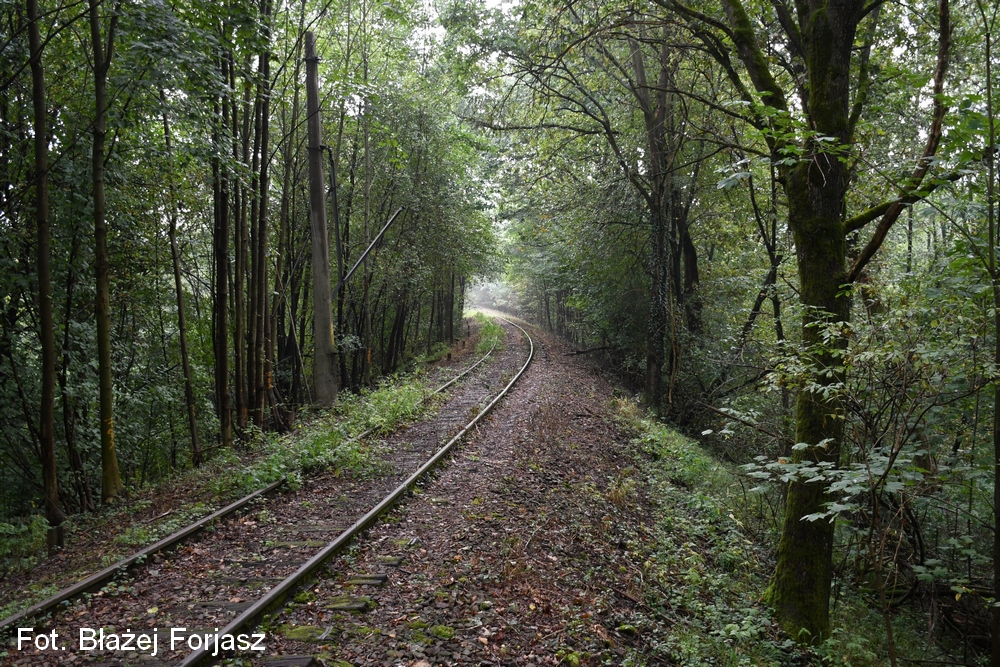

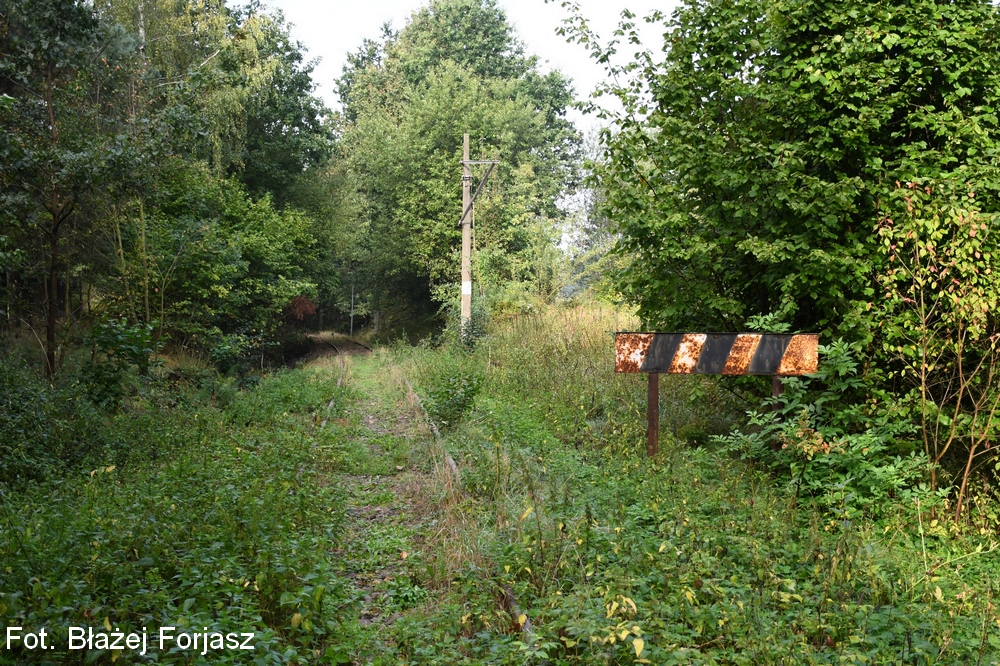

W styczniu i lutym 2026 roku trwała dalsza część wycinek krzaków oraz drzew wraz z oczyszczaniem korytarza linii kolejowej nr 190.

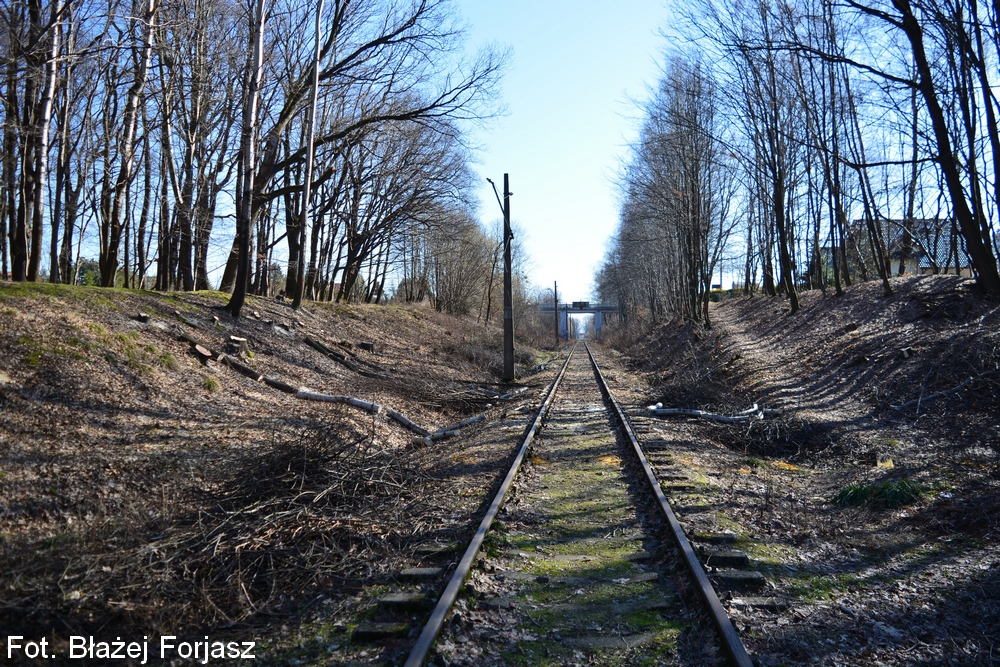

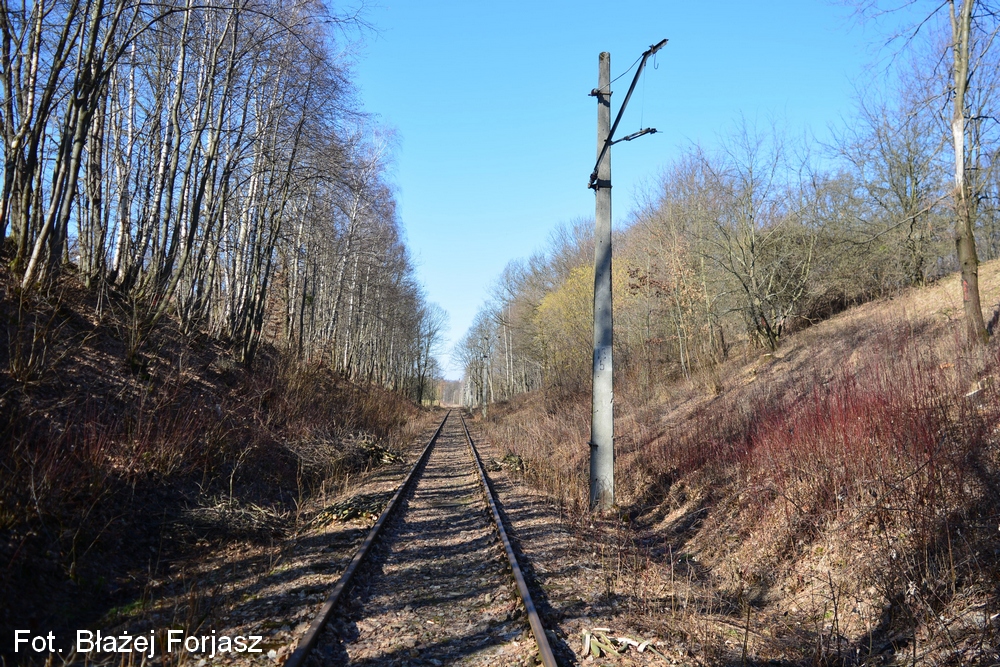

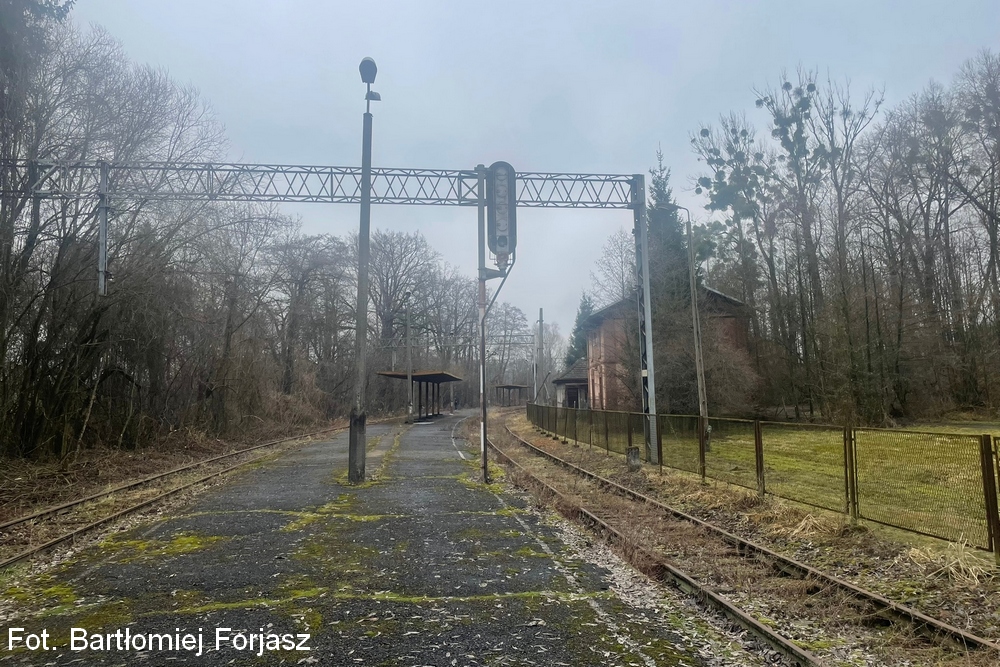

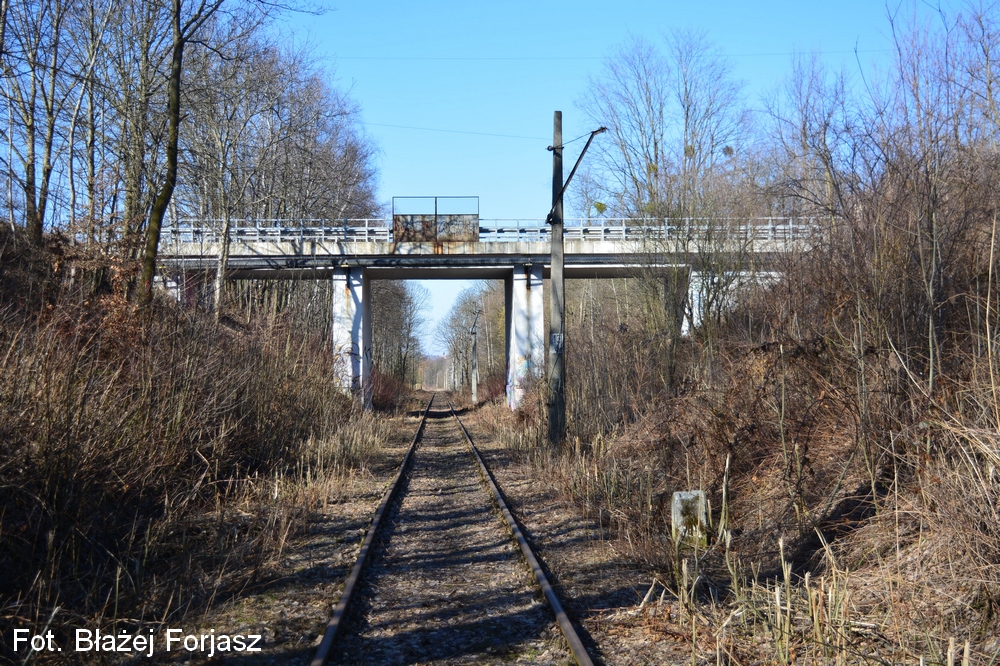

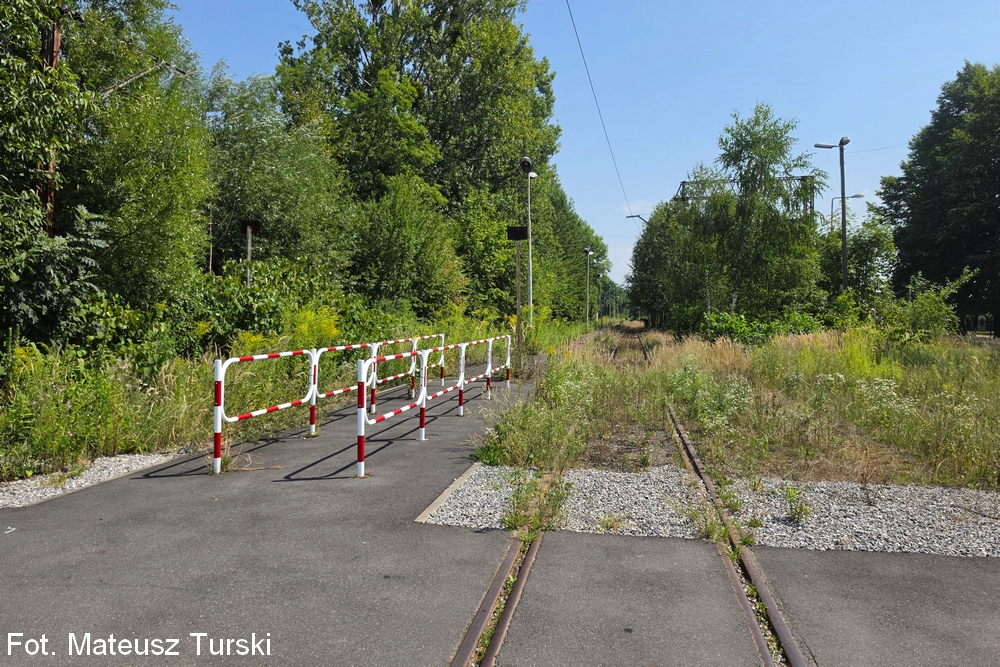

Na przełomie lutego i marca 2026 roku przywrócono torową przejezdność między Bielskiem-Białą Główną a Skoczowem (m.in. odbudowa torowiska w Bielsku-Białej w rejonie wiaduktu drogowego w ciągu ulicy Międzyrzeckiej).

Kwiecień 2026

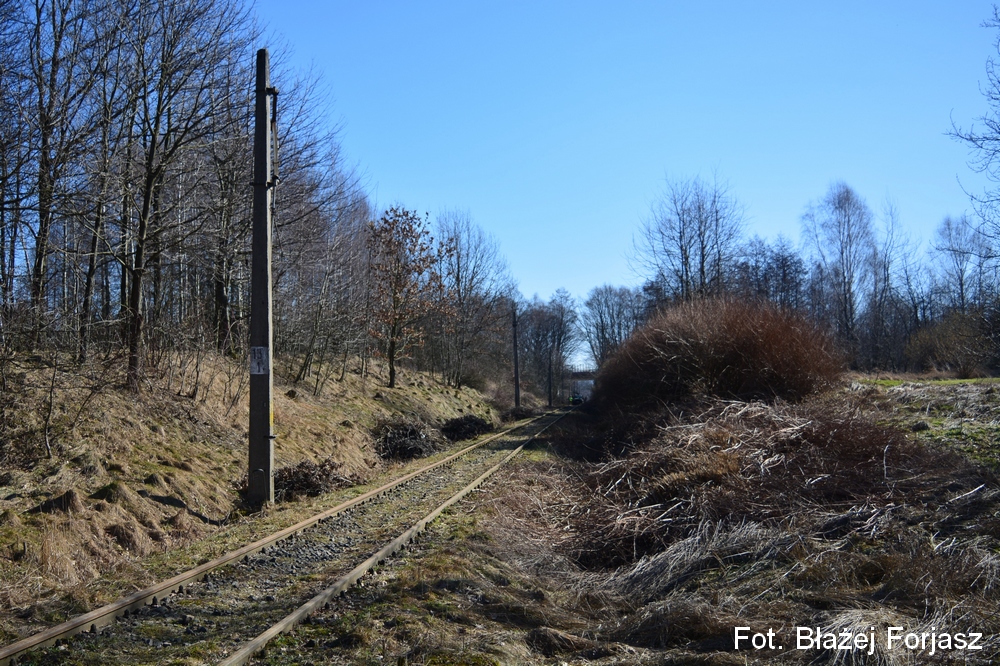

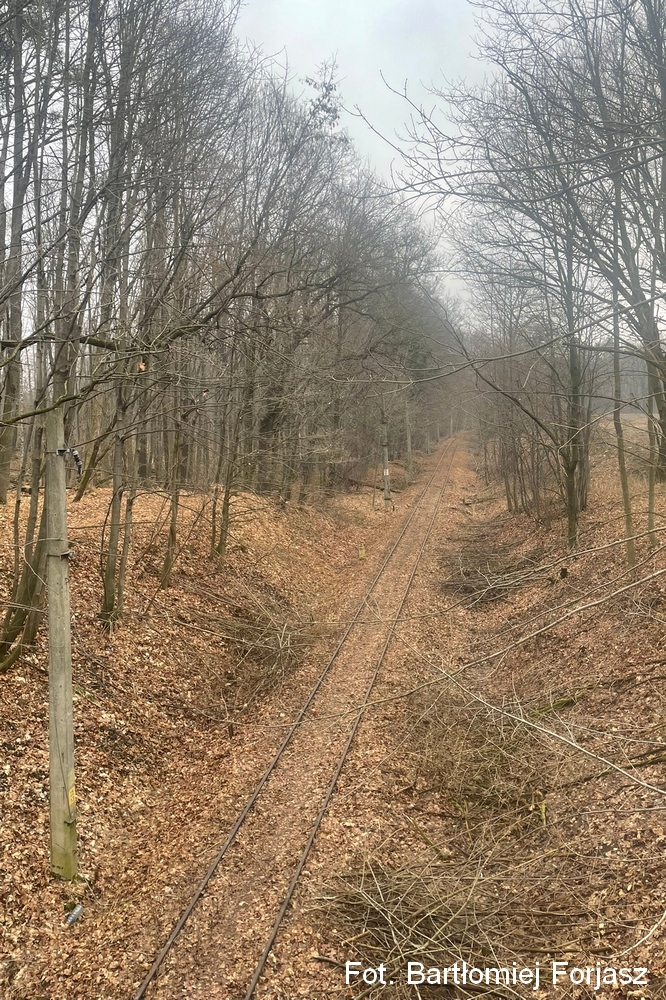

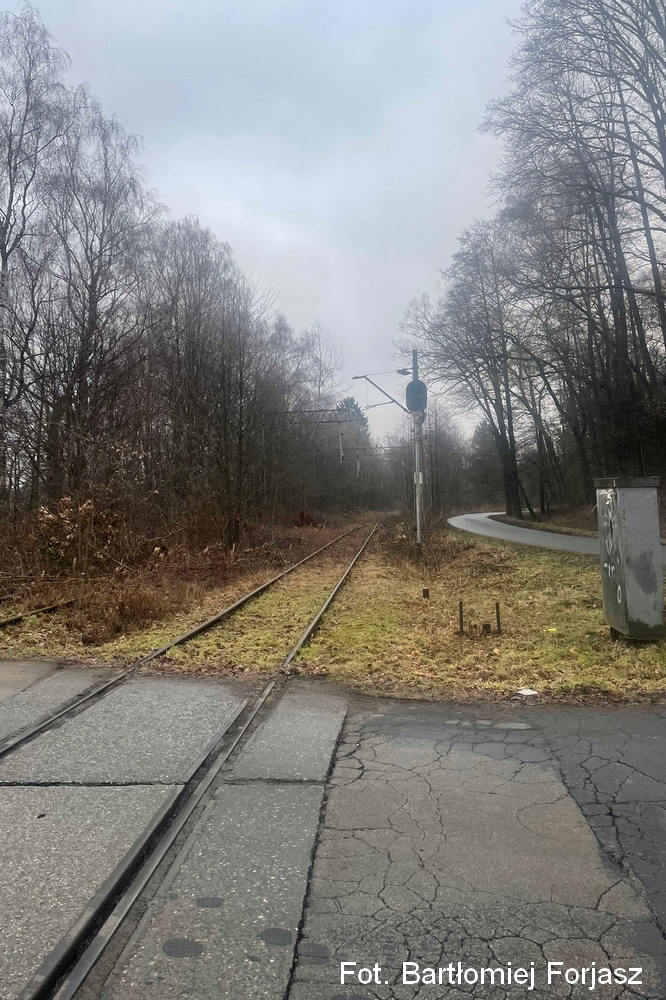

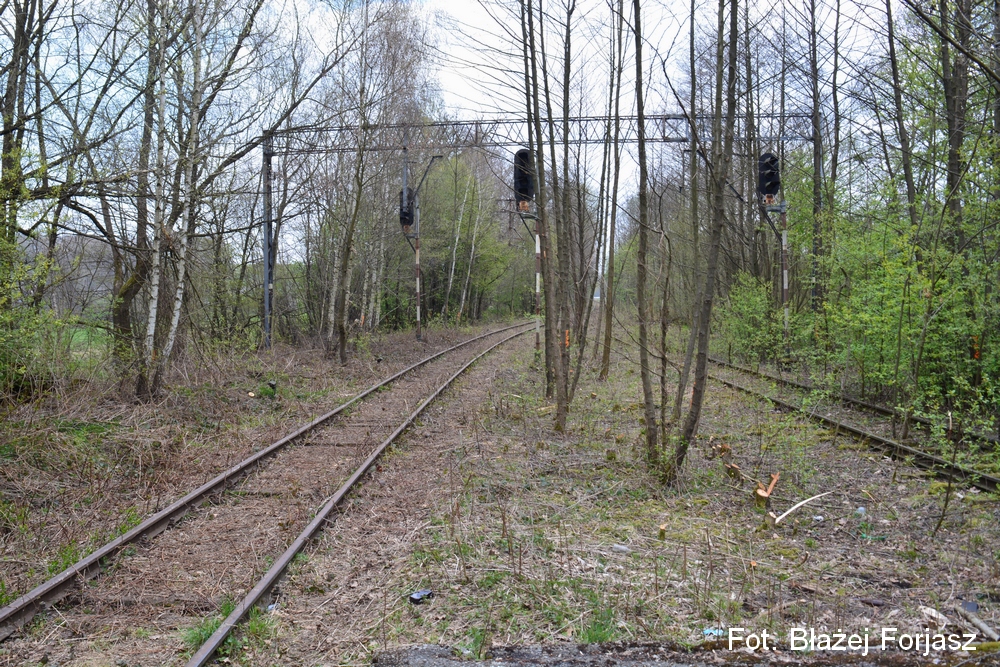

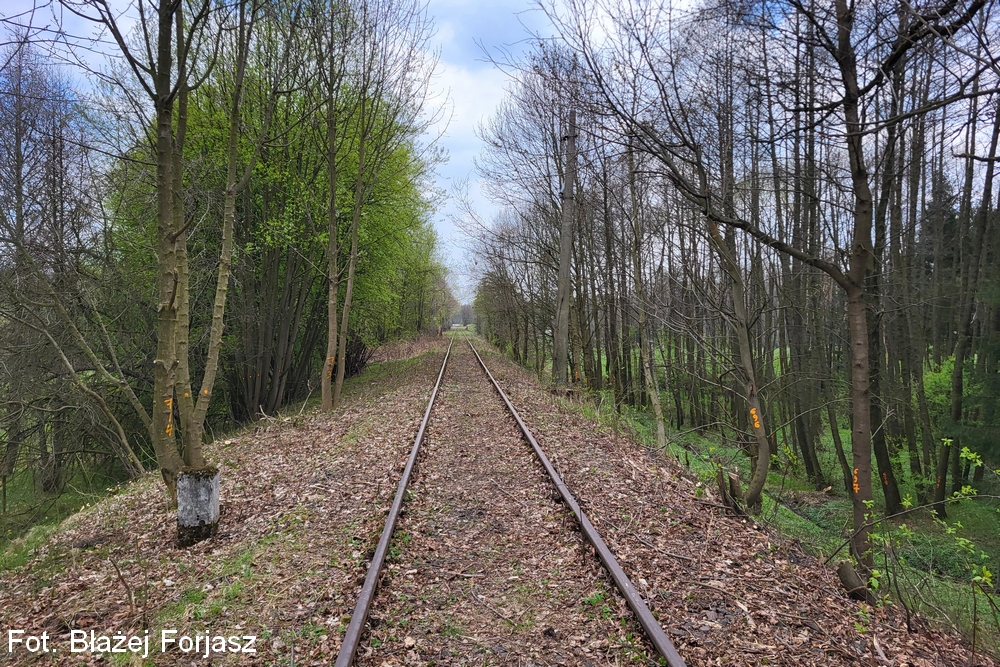

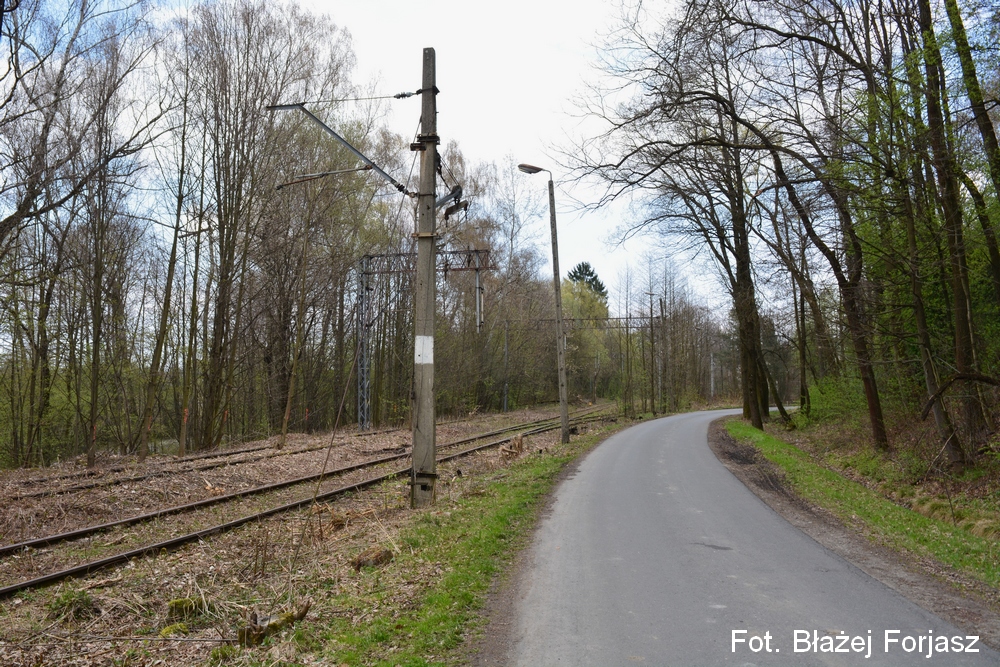

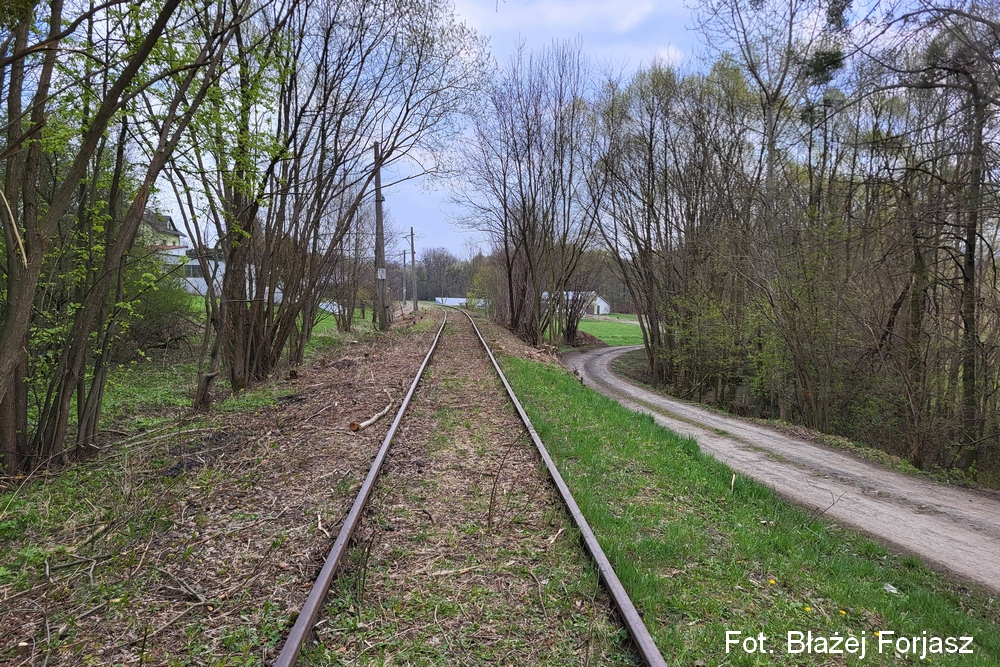

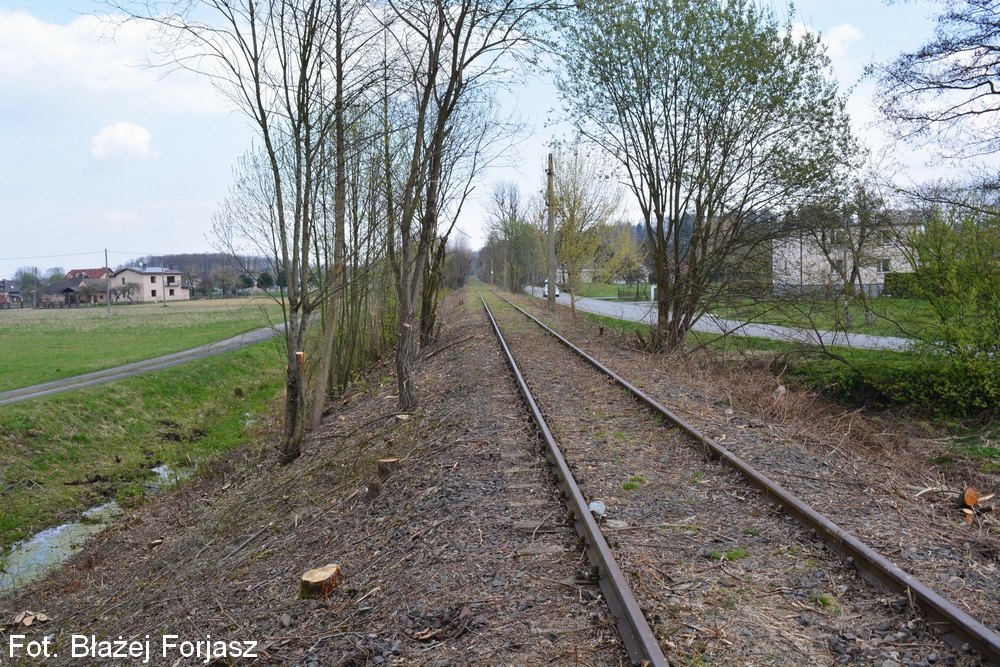

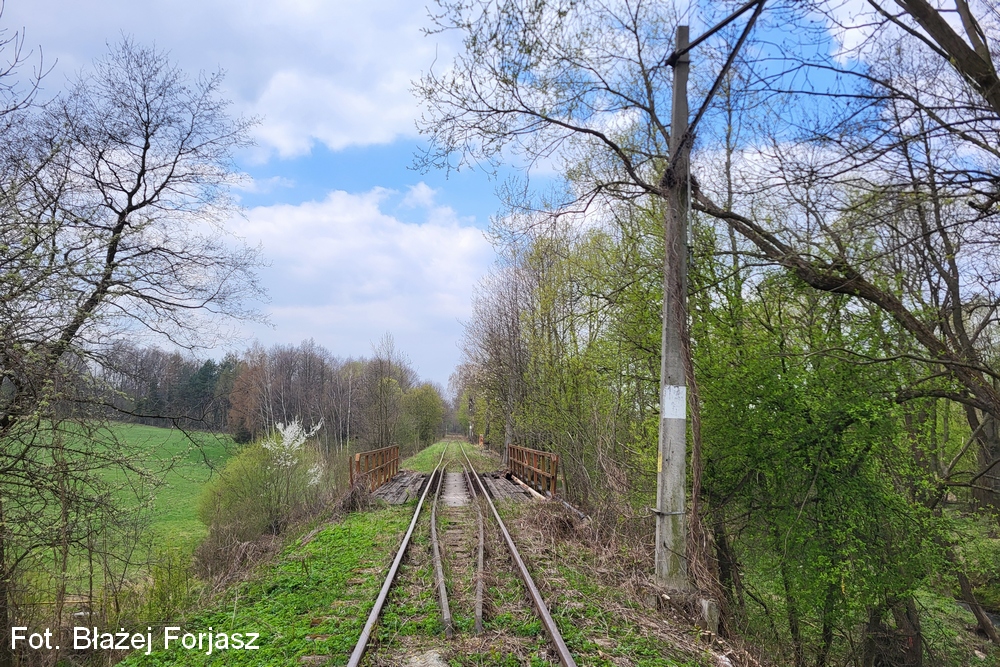

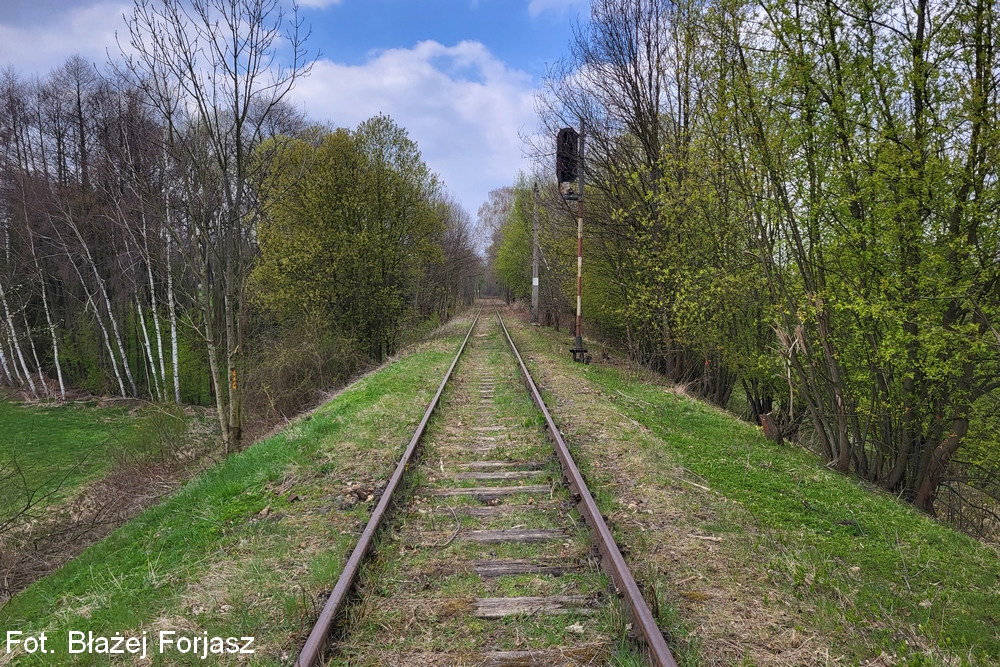

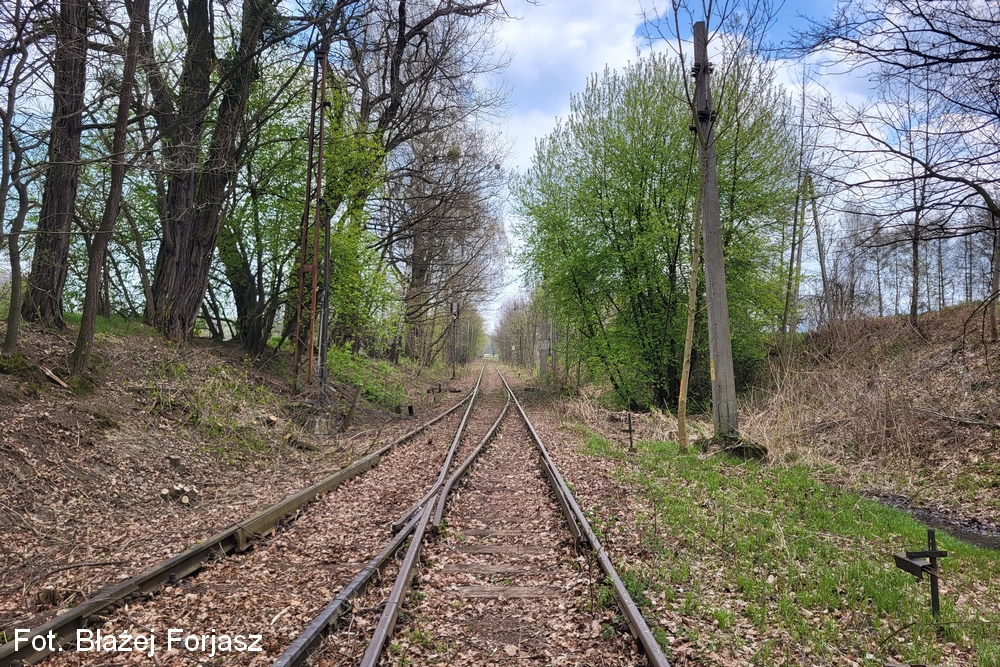

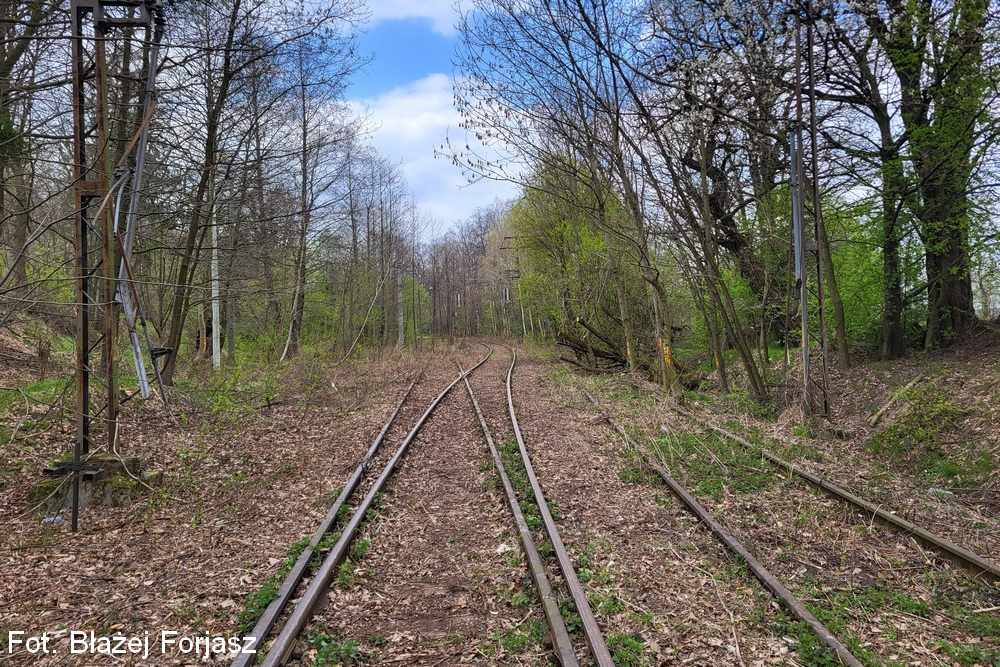

Dokonano drobnych uzupełnień nawierzchni torowej oraz punktowej wymiana podkładów celem umożliwienia przejazdu drezyn.

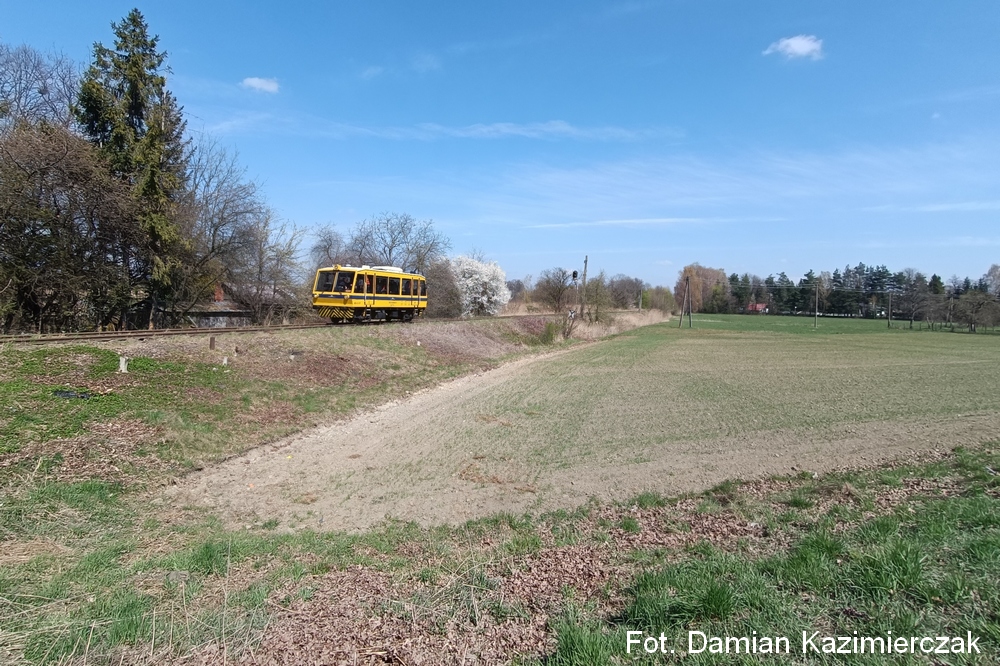

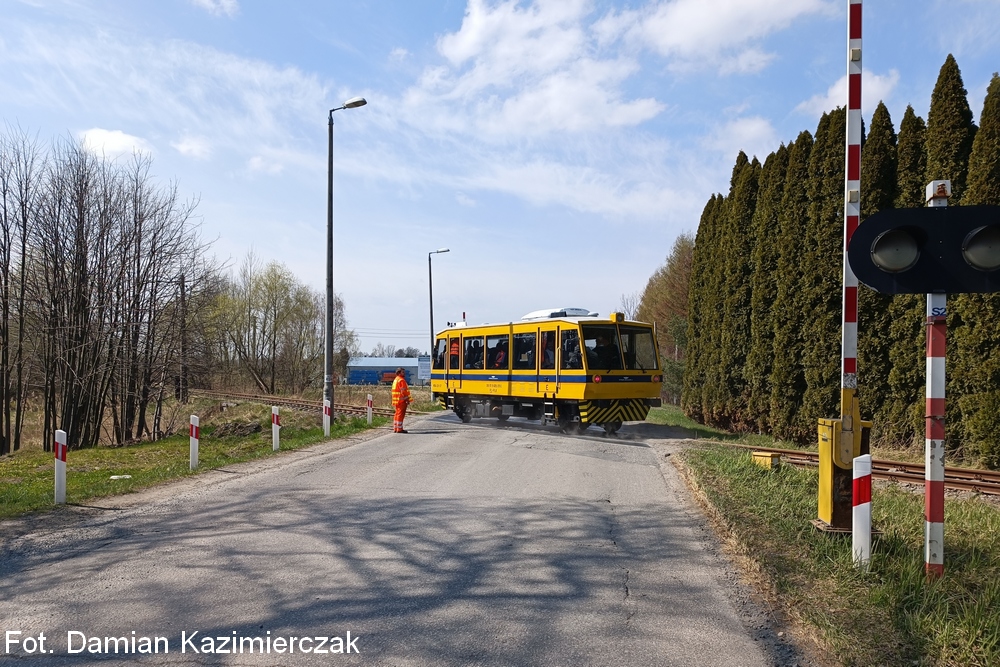

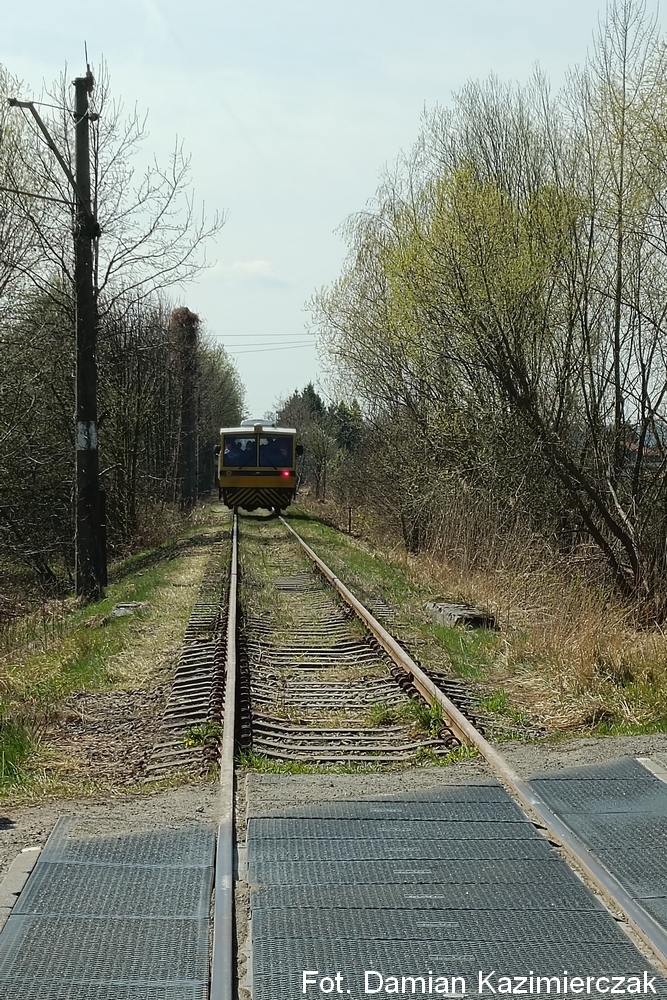

Rozpoczęto przejazdy drezyn „Zespołu Oceny Stanu Infrastruktury”, którego zadaniem jest zmniejszenie zakresu inwestycji z powodu braku funduszy na realizację przekroczonego budżetu tej inwestycji po przygotowaniu projektu budowlanego przez firmy „Koltech Infra” Sp. z o.o. z Katowic oraz „Infrares” Sp. z o.o. z Warszawy. Prace organizuje oraz finansuje PKP Polskie Linie Kolejowe S.A.

Maj - wrzesień 2026

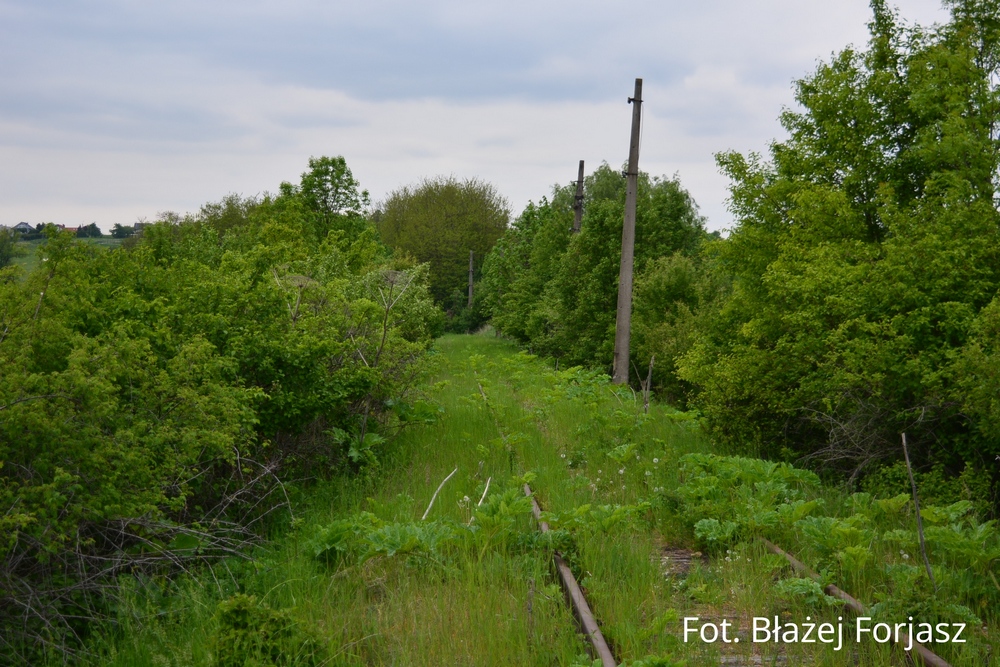

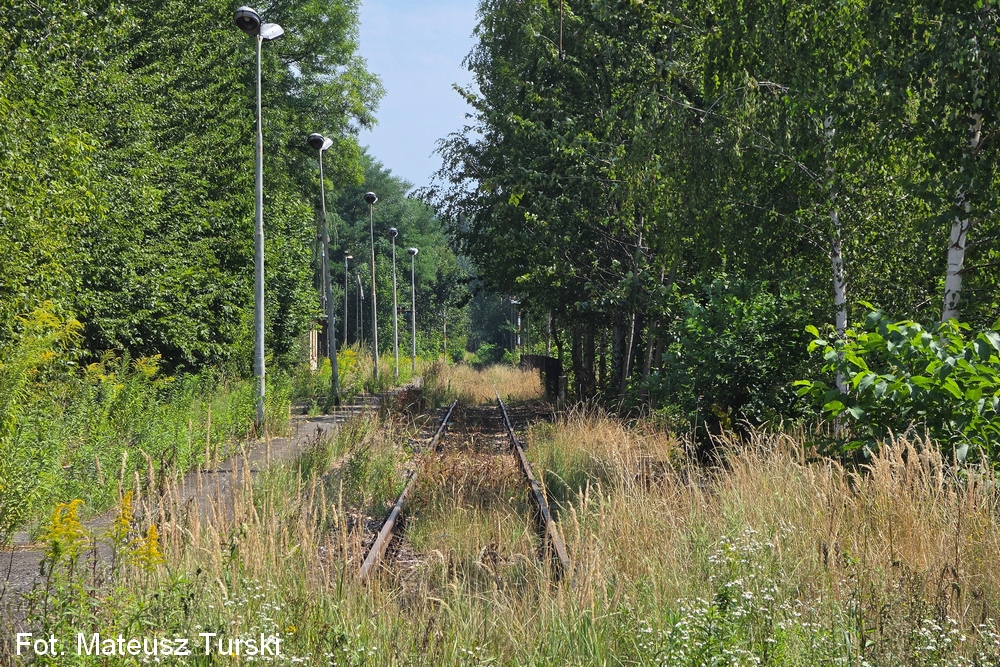

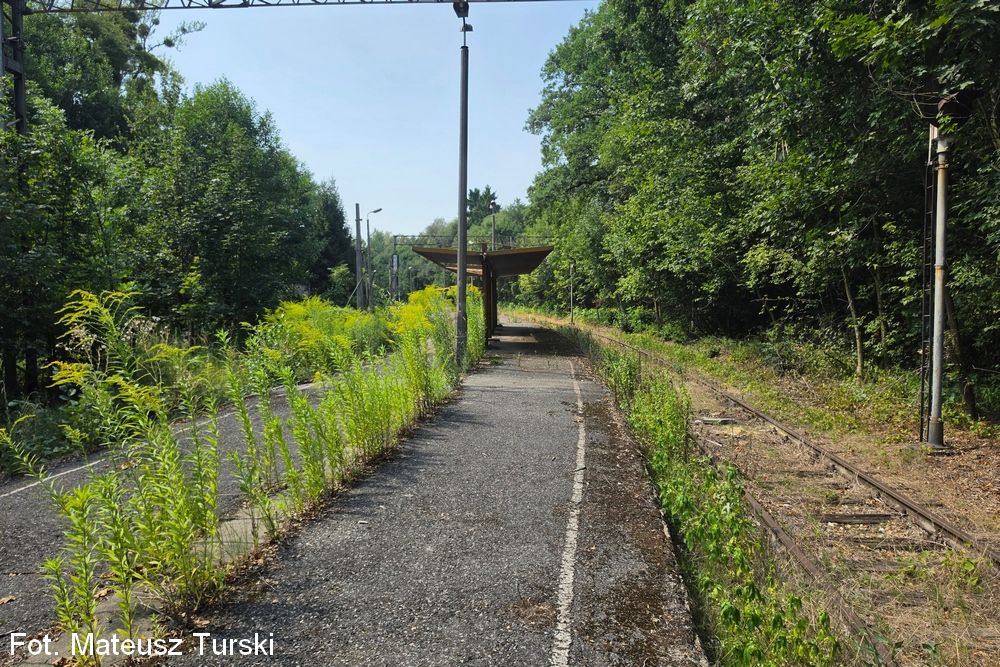

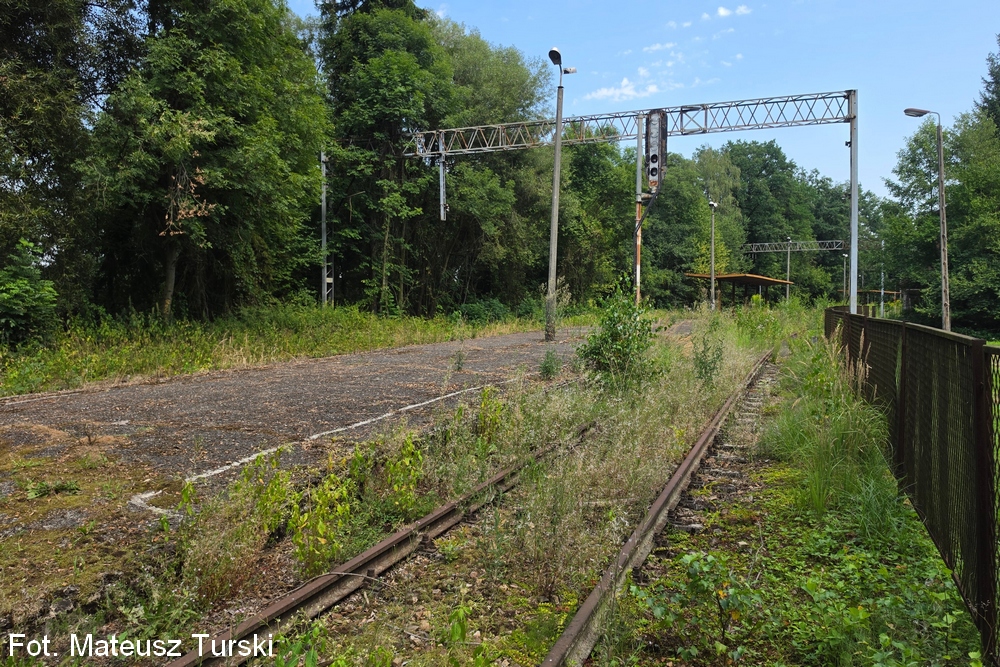

Przeprowadzono prace Zespołu Oceny Stanu Infrastruktury (m.in. zmniejszenie zakresu projektu, analiza możliwości zwiększenia prędkości drogowej do 120 km/h między Skoczowem Bajerkami (drugi peron) a Pogórzem oraz pomiędzy Jaworzem Jasienicą (obecną lokalizacją) a Bielskiem-Białą Wapienicą.
Wydano obwieszczenie Regionalnego Dyrektora Ochrony Środowiska w Katowicach o podjęciu postępowania w sprawie wydania decyzji o środowiskowych uwarunkowaniach dla przedsięwzięcia pn.: „Rewitalizacja linii kolejowej nr 190 na odcinku Skoczów - Bielsko-Biała jako niezbędny element połączenia Śląska Cieszyńskiego z Krakowem (Cieszyn - Skoczów - Bielsko-Biała - Wadowice - Kraków)" i zmianie kręgu stron. Wydanie decyzji przedłużonono do 15 stycznia 2027 roku.

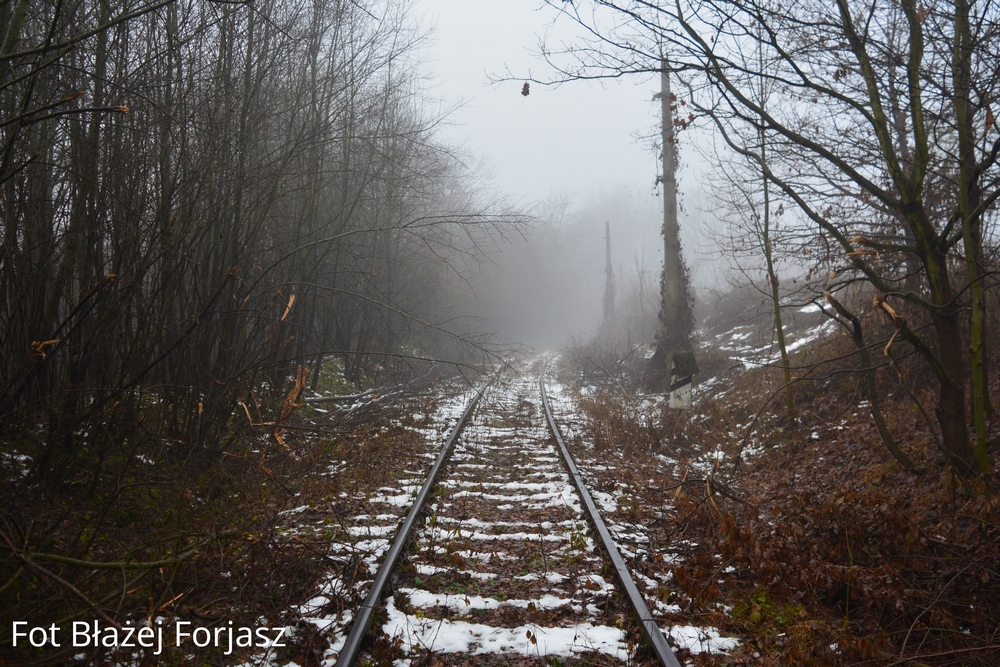

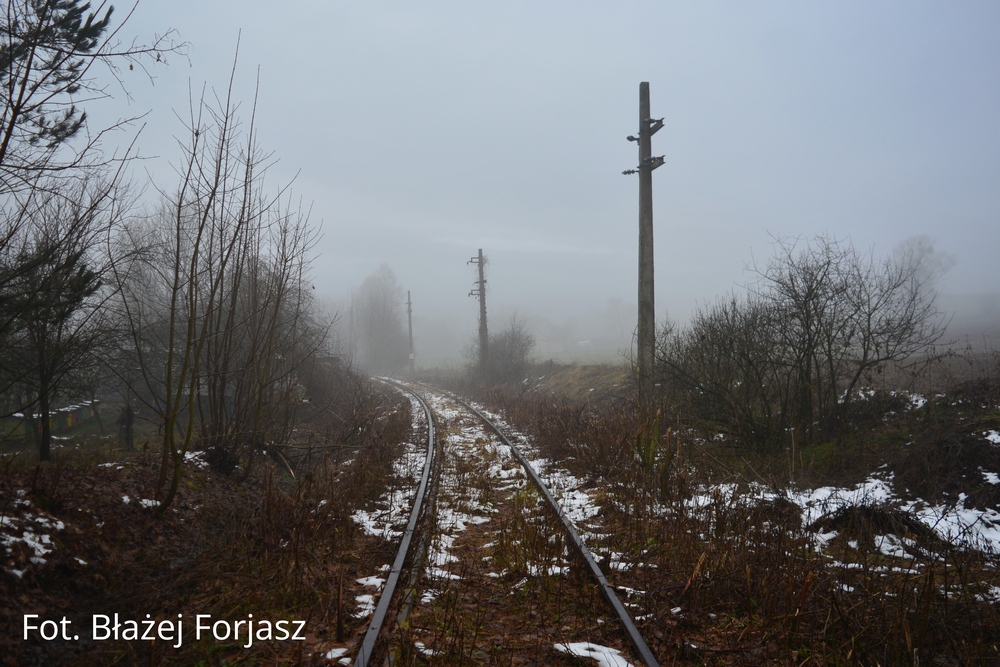

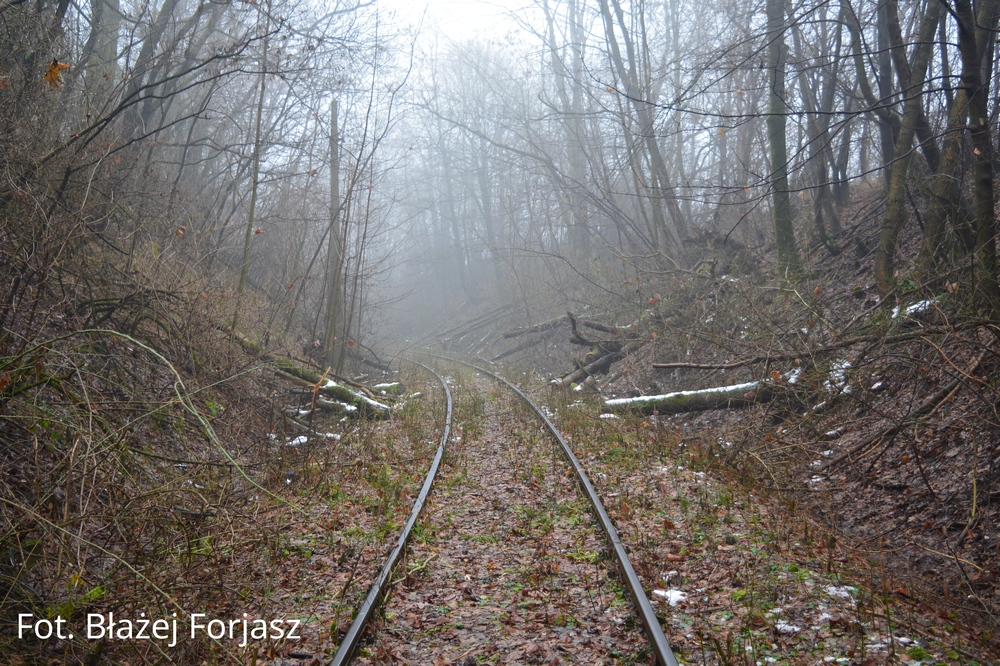

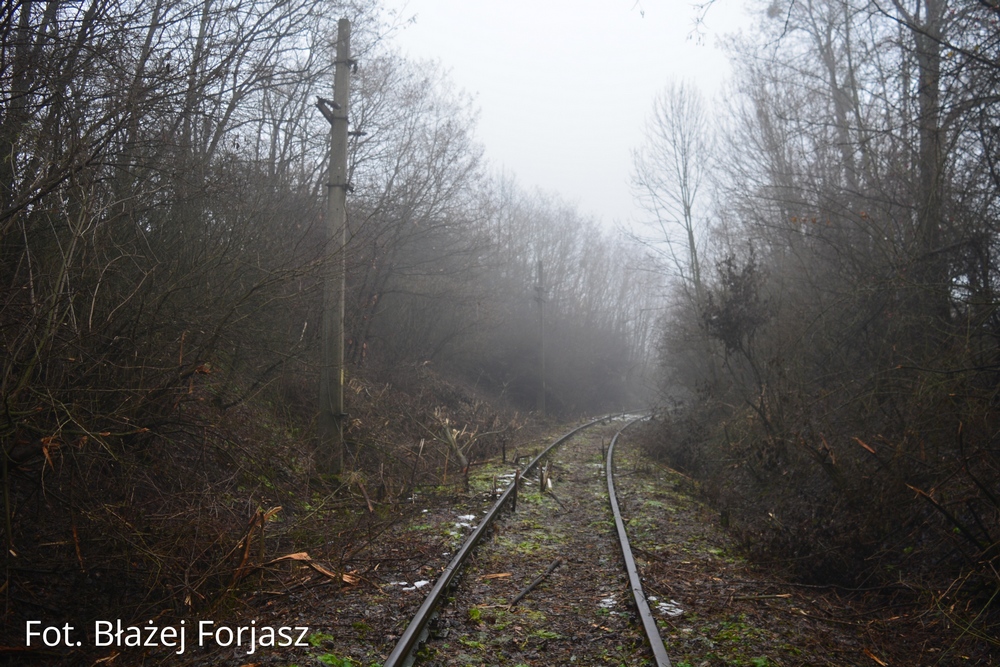

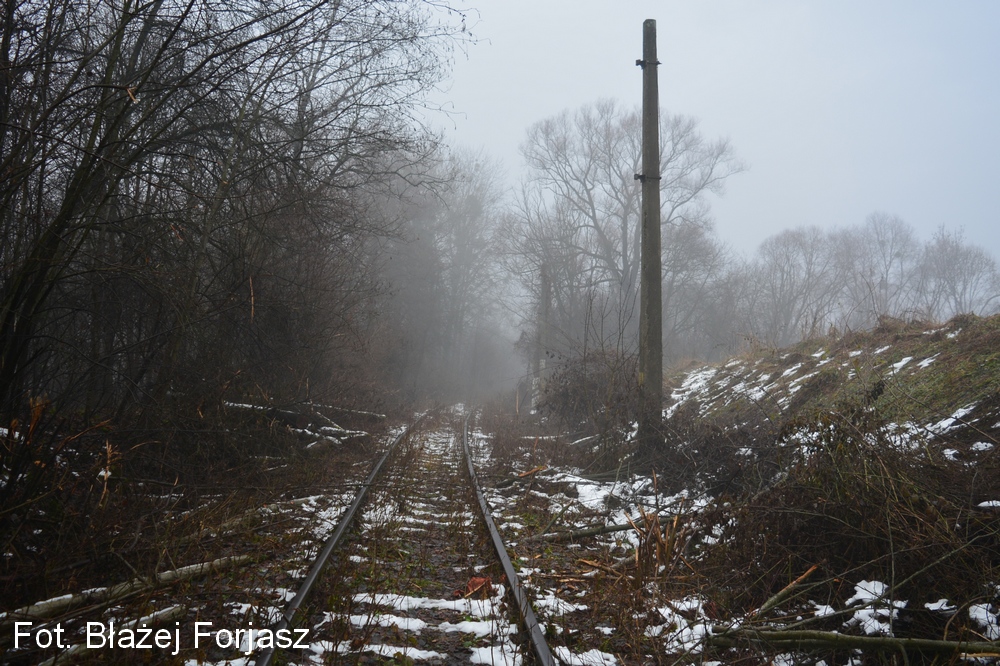

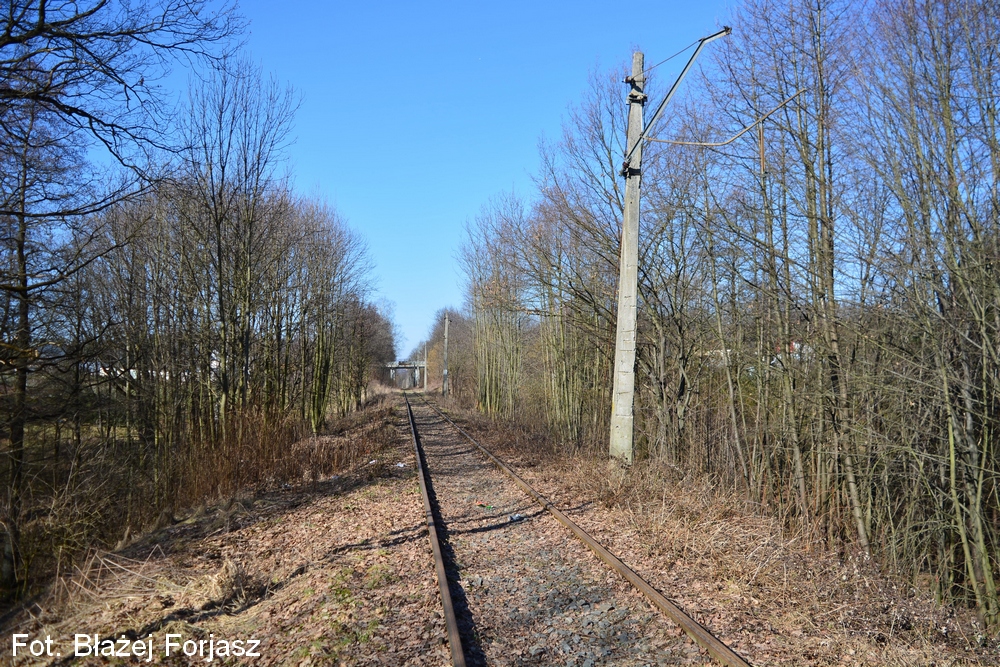

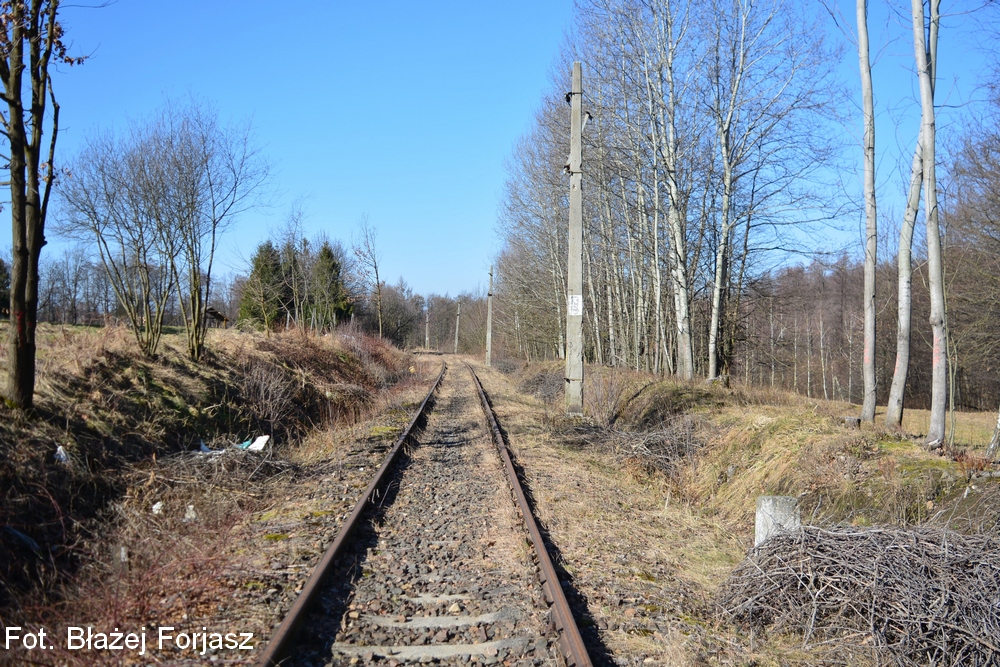

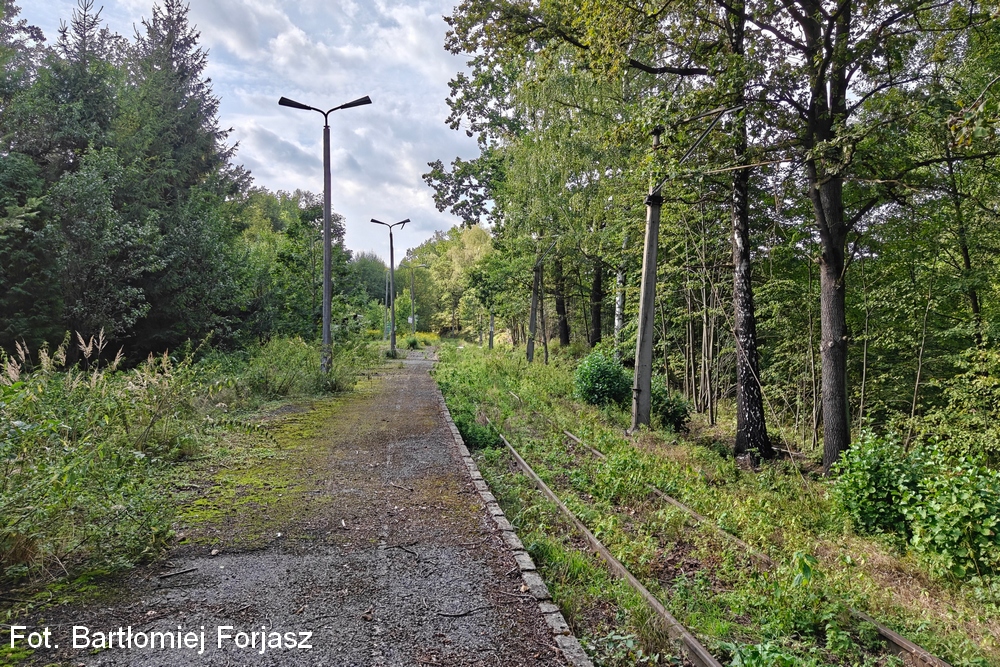

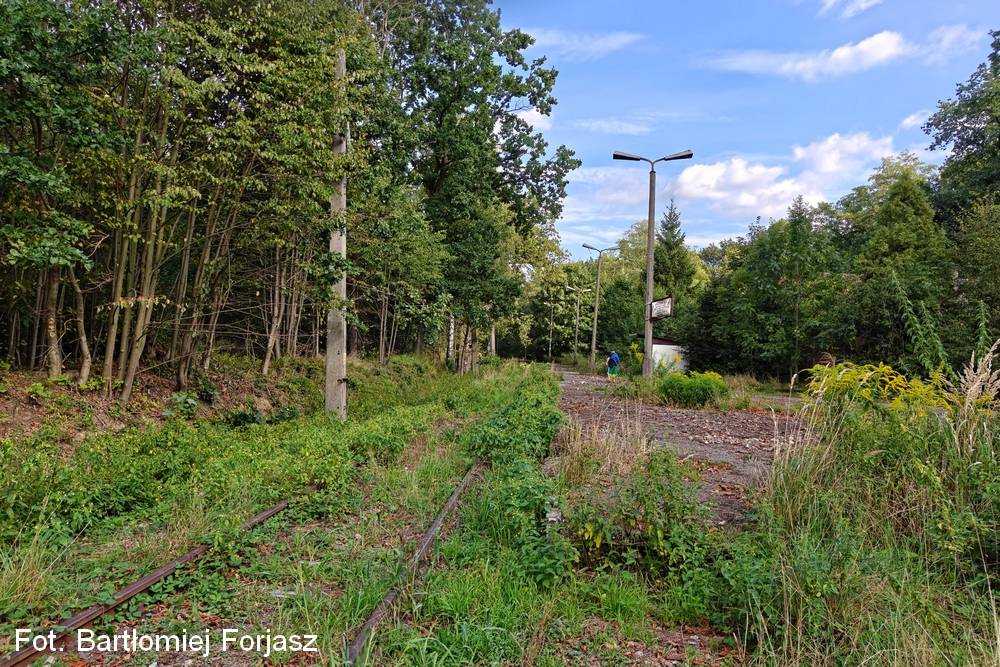

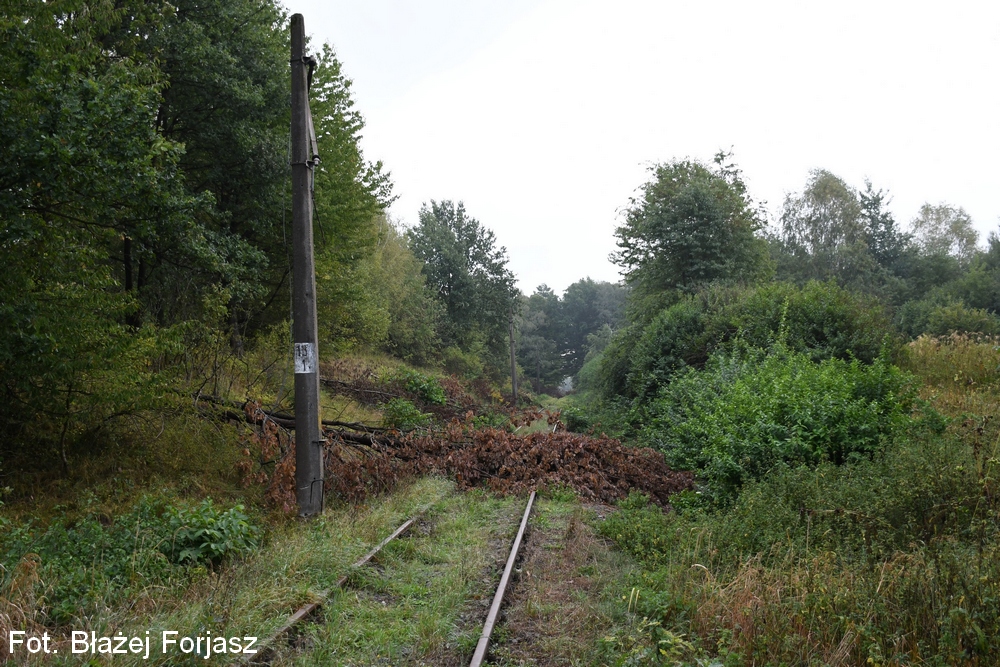

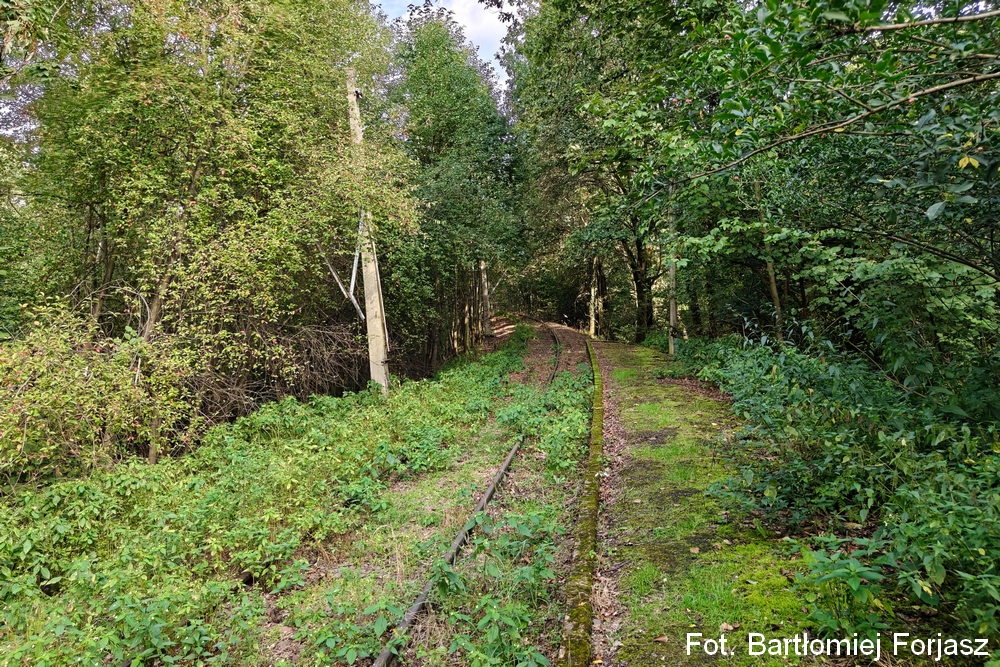

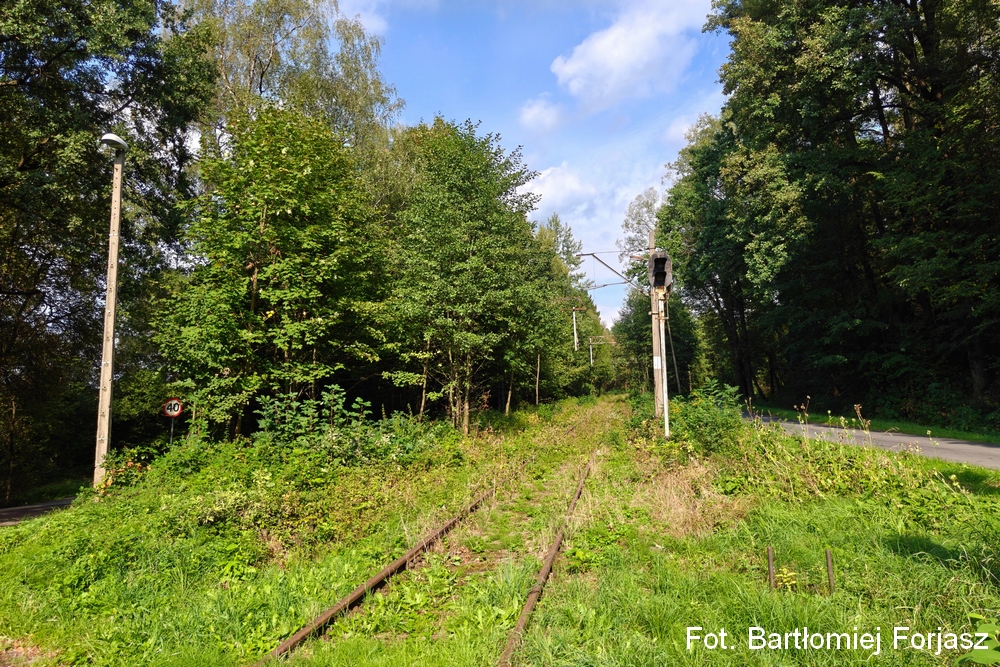

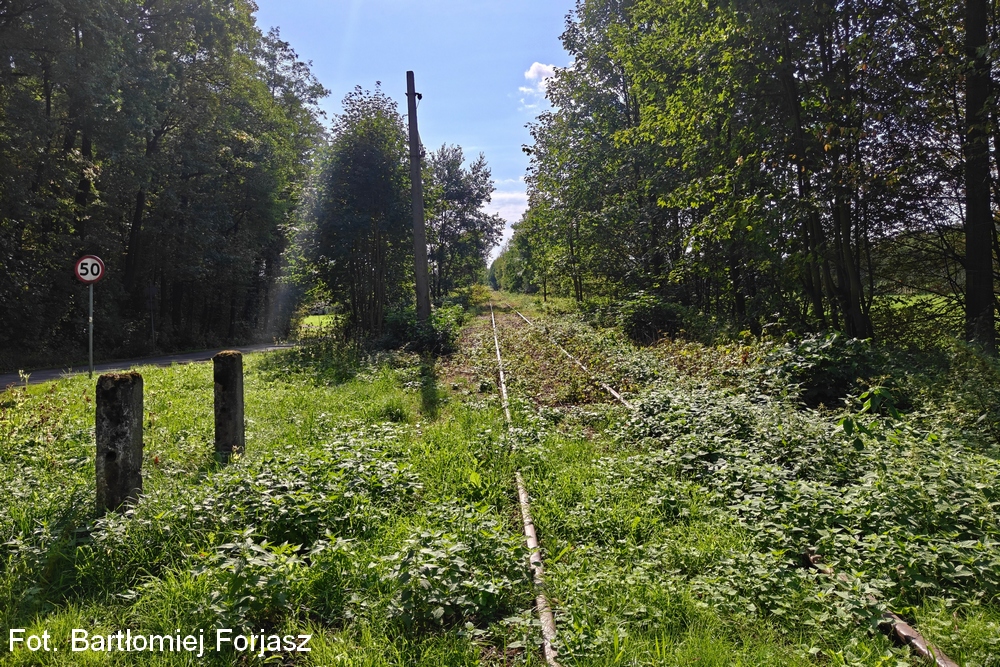

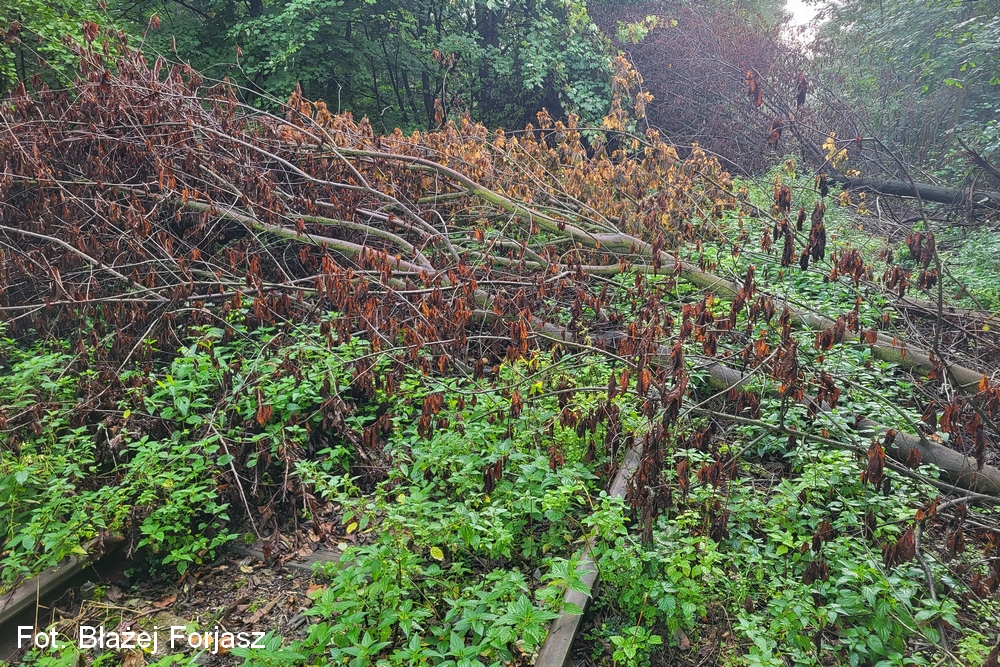

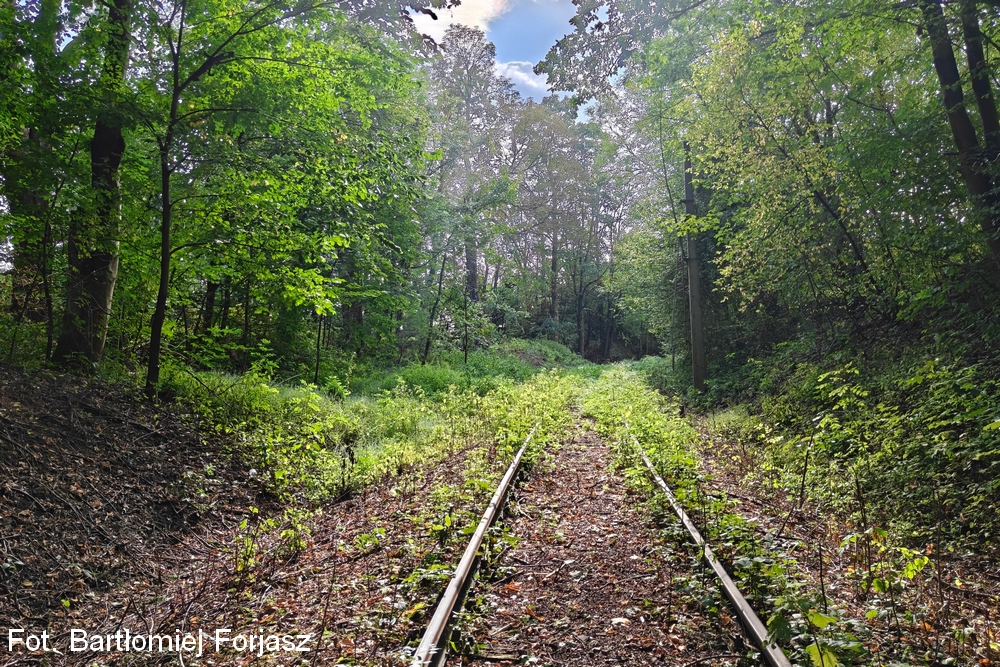

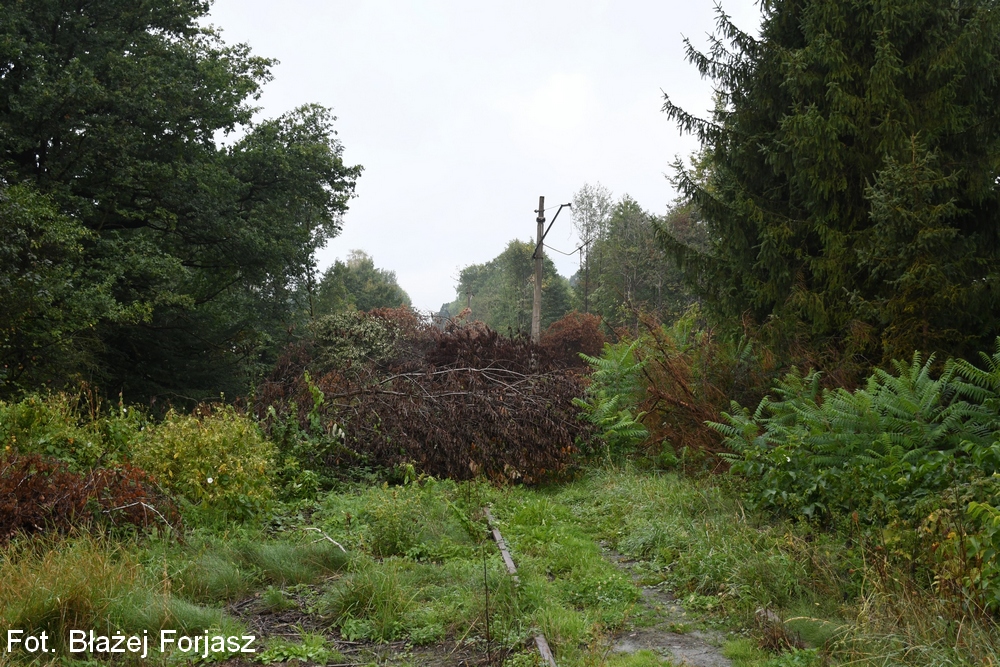

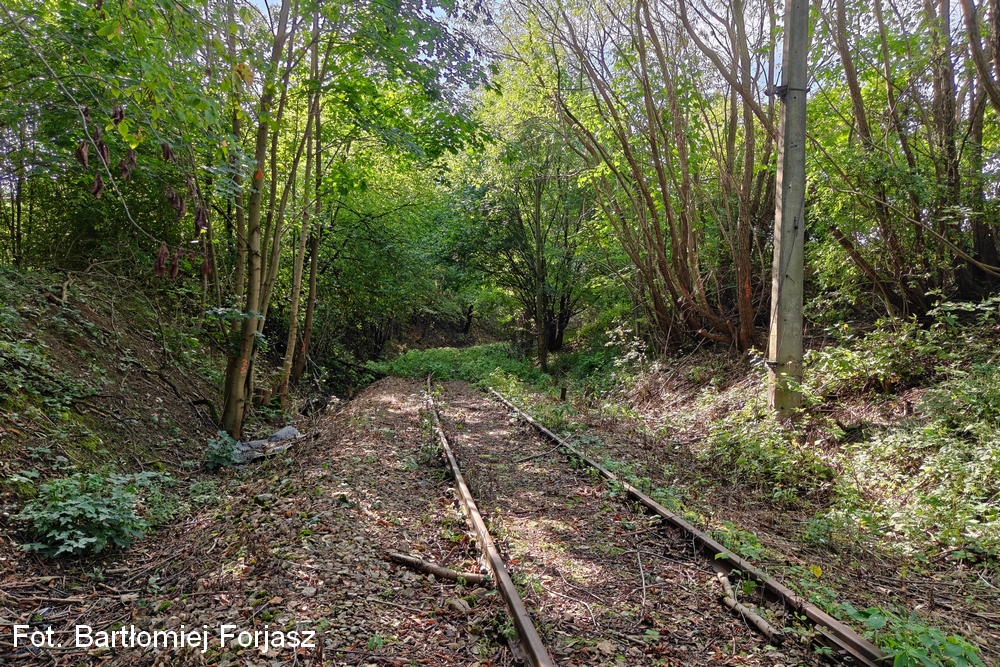

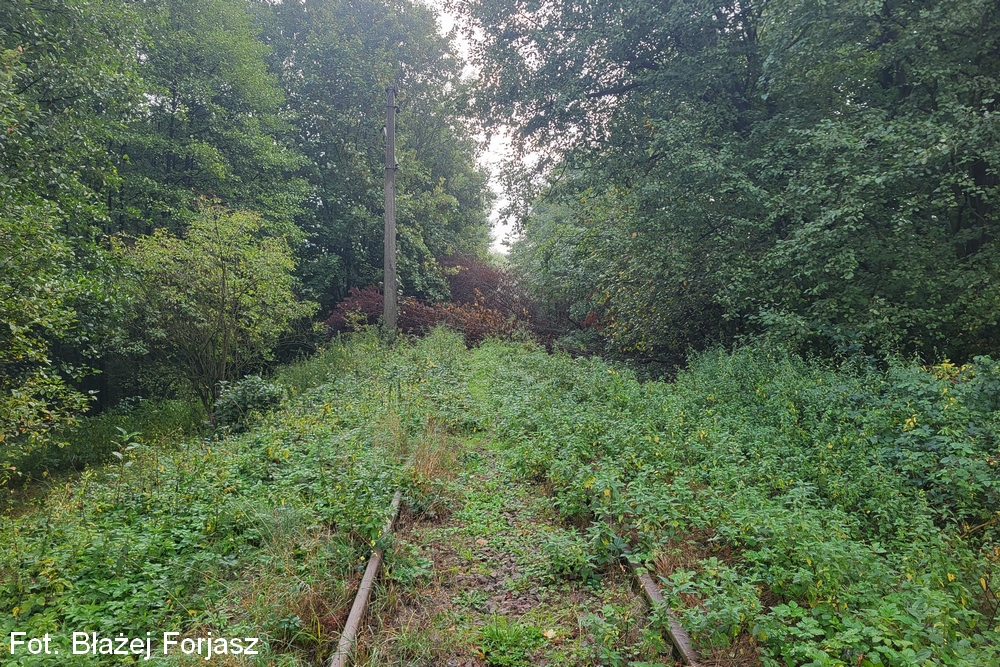

Rozpoczęto (pod nadzorem ornitologa) wycinkę drzew, krzewów w odległości 6 metrów od najbliższej szyny między Bielskiem-Białą Główną a Skoczowem. Przygotowywano się do wycinki barszczu Sosnowskiego oraz rdestowca japońskiego wzdłuż tego odcinka.

Zaktualizowano 15 września 2026 roku
